ඉලෙක්ට්‍රොනික රාක්ක ලේබල් (ESL) සිල්ලර වෙළෙන්දන් මිල කළමනාකරණය කරන ආකාරය පරිවර්තනය කරයි. ස්ථාපන ක්‍රියාවලිය මඟින් ගබඩාවක් තරඟකාරී මට්ටමක් ලබා ගන්නේද නැතහොත් මිල අධික නඩත්තු බරක් උරුම වන්නේද යන්න තීරණය කරයි.



පද්ධති ගෘහ නිර්මාණ ශිල්පයේ මූලික කරුණු



ESL පද්ධතියක් අන්තර් පරායත්ත කොටස් හතරකින් සමන්විත වේ. ඔවුන්ගේ සබඳතා අවබෝධ කර ගැනීම කණ්ඩායම් නැවත නැවතත් සිදු කරන මිල අධික වැරදි වළක්වයි.

ඉලෙක්ට්රොනික ලේබල්විද්යුත් විච්ඡේදක සංදර්ශක තාක්ෂණය භාවිතා කරන්න. ආරෝපිත කළු සහ සුදු අංශු අඩංගු ක්ෂුද්‍ර කැප්සියුල ව්‍යවහාරික වෝල්ටීයතාවය යටතේ සංක්‍රමණය වන අතර බලය නොමැතිව පවතින ස්ථාවර රූප නිර්මාණය කරයි. මෙම භෞතික විද්‍යාව සාමාන්‍ය මෙහෙයුම් තත්ත්‍වයන් යටතේ වසර 3-5 වසරක බැටරි ආයු කාලය සක්‍රීය කරයි-Hanshow's Nebular ශ්‍රේණිය අඛණ්ඩව වසර 5 සීමාවට ළඟා වන අතර සමහර අයවැය චීන නිෂ්පාදකයින් එය යන්තම් අවුරුදු 2.5 දක්වා ළඟා කර ගනී. ප්‍රදර්ශන ප්‍රමාණය සම්මත රාක්ක දාර සඳහා අඟල් 1.54 සිට අවසන්-කැප් ප්‍රවර්ධනය සඳහා අඟල් 12.2 දක්වා පරාසයක පවතී.

Electronic Labels

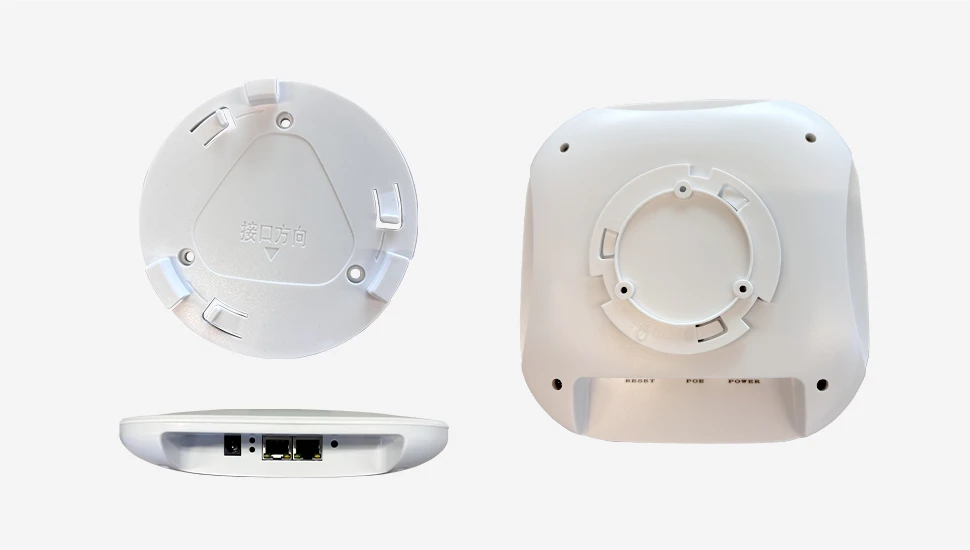

Base Stations (Access Points)

මූලික ස්ථාන (ප්‍රවේශ ස්ථාන)ජාල යටිතල පහසුකම් සහ රැහැන් රහිත ලේබල් සන්නිවේදනය පාලම. SES-imagotag හි VUSION පද්ධතිය 2.4GHz හි ක්‍රියාත්මක වන අතර, Pricer සමහර මාදිලිවල හිමිකාර අධෝරක්ත/RF දෙමුහුන් භාවිතා කරයි. සෑම මූලික මධ්‍යස්ථානයක්ම එහි ආවරණ අරය-SES{5}}ඉමාගෝටැග් ප්‍රවේශ ලක්ෂ්‍යයකට 15,000ක් හිමිකම් කියයි, නමුත් පිළිගත නොහැකි පහත වැටීම් අනුපාත පෙනෙන්නට පටන් ගැනීමට පෙර ඝන සිල්ලර පරිසරයක් තුළ යථාර්ථවාදී අංකය 2,000-3,000 දක්වා ලේබල් සිය ගණනක් කළමනාකරණය කරයි.

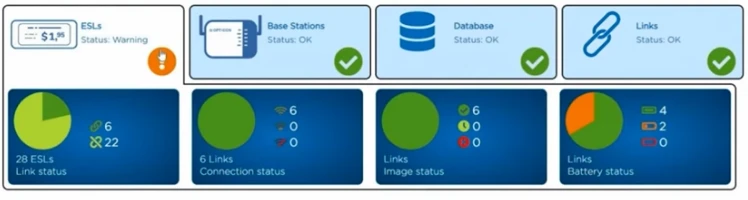

කළමනාකරණ සේවාදායකයESL මෘදුකාංග තොගය ක්‍රියාත්මක කරයි. එය නිෂ්පාදන දත්ත ගබඩාව නඩත්තු කරයි, සංදර්ශක සැකිලි විදැහුම්කරණය කරයි, යාවත්කාලීන විධාන පෝලිම් කරයි, සහ පද්ධති සිදුවීම් ලොග් කරයි. පසුගිය වසර තුන තුළ වලාකුළු යෙදවීම් සැලකිය යුතු ලෙස වැඩිදියුණු වී ඇත. ලේබල් 10,000ට අඩු බොහෝ සිල්ලර වෙළෙන්දන් සඳහා, ක්ලවුඩ් දැන් පෙරනිමි නිර්දේශය වේ.

කළමනාකරණ මෘදුකාංගලේබල් ලියාපදිංචිය, අච්චු නිර්මාණය, අන්තර්ගත කාලසටහන්කරණය සහ පද්ධති අධීක්ෂණය සඳහා පාලන අතුරු මුහුණත සපයයි. API ගුණාත්මකභාවය විකුණුම්කරුවන් අතර විශාල ලෙස වෙනස් වේ. Pricer's API ලේඛනගත කිරීම විශිෂ්ටයි. SES-imagotag's වැඩිදියුණු වී ඇති නමුත් තවමත් හිඩැස් ඇත. සමහර කුඩා වෙළෙන්දන්ට පසු සිතුවිලි මෙන් හැඟෙන API ඇත.

Management Software



අඩවි සමීක්ෂණය: සාර්ථක ස්ථාපනයක පදනම



සිල්ලර කර්මාන්ත නායකයින්ගේ සංගමයේ 2022 අධ්‍යයනයකට අනුව, ප්‍රමාණවත් නොවන අඩවි සමීක්ෂණ සැලකිය යුතු ප්‍රතිනිර්මාණයක් අවශ්‍ය වන ESL යෙදවීමේ අසාර්ථකත්වයන්ගෙන් 60% කට පමණ දායක වේ.

දැඩි සමීක්ෂණයක් අවශ්ය වේඅවම වශයෙන් පැය තුනක්වර්ග මීටර් 2,000-වෙළඳසැලක් සඳහා.

භෞතික පරිසර තක්සේරුව

බිම් සැලැස්ම ලේඛනගත කිරීම

රාක්ක ස්ථාන, දිශානතිය, උස සහ ඉදිකිරීම් ද්‍රව්‍ය පෙන්වන සවිස්තරාත්මක බිම් සැලසුම් ලබා ගැනීම හෝ නිර්මාණය කිරීම. අවශ්‍ය තොරතුරුවලට ශීතකරණ ඒකක ස්ථාන සහ වර්ග, ව්‍යුහාත්මක තීරු සහ බිත්ති, සිවිලිමේ උස වෙනස්කම් සහ පවතින විදුලි සහ ජාල යටිතල පහසුකම් ඇතුළත් වේ.

ගබඩාව විසින් සපයනු ලබන බිම් සැලසුම් සත්‍යාපනය කළ යුතුය. ඔහියෝ හි එක් ක්‍රොගර් ස්ථාපනයකට වසර හතරක් පැරණි සපයා ඇති බිම් සැලැස්මක් තිබූ අතර සම්පූර්ණ ශීතකරණ අංශයේ ප්‍රතිසංස්කරණයක් නොපෙන්වයි. ස්ථාපන දිනයේ දෙවන දිනයේ මූලික ස්ථාන ස්ථාන නැවත සැලසුම් කිරීම අවශ්‍ය වේ. එම තත්ත්වය නිසි ලෙස තහවුරු කර ගැනීමෙන් වළක්වා ගත හැකිය.

Physical Environment Assessment



රාක්ක වර්ගීකරණය

සෑම රාක්ක වර්ගයක්ම RF සංඥා සඳහා වෙනස් ලෙස හැසිරෙන අතර, සවිකරන දෘඩාංග ඇණවුම් කිරීමට පෙර ගබඩාවේ පවතින දේ තේරුම් ගැනීම අත්යවශ්ය වේ.

සම්මත ලෝහ gondolas-බොහෝ සිල්ලර වෙළඳසැල්වල පාන් සහ බටර්-මධ්‍යස්ථ සංඥා දුර්වල වීමක් ඇති කරයි. රේල් ක්ලිප් මෙහි හොඳින් ක්‍රියා කරයි; Pricer's K{3}}series clips සහ SES-imagotag හි SmartTAG ක්ලිප් ස්ථාවර සාර්ථකත්වයක් පෙන්නුම් කර ඇත.කම්බි බාස්කට් රාක්කවිවෘත සැලසුම අවම RF මැදිහත්වීමක් ඇති කරන බැවින් ඇත්ත වශයෙන්ම වැඩ කිරීම පහසුය. පාරිභෝගිකයින් නිරන්තරයෙන් භාණ්ඩ අල්ලා ගන්නා අධික-රථවාහන නිෂ්පාදන ප්‍රදේශවල කම්පන ගැටළු ඇතිවිය හැකි වුවද, හූක් ඇඩප්ටර ඵලදායී වේ.

වීදුරු සංදර්ශක නඩුසරලයි-අඩු දුර්වල වීම, සහ ඇලවුම් හෝ චුම්බක සවි කිරීම් ක්‍රියා කරයි. 3M VHB ටේප් ස්ථිර ස්ථාපනයන් සඳහා වඩාත් සුදුසු වන්නේ එය කාලයත් සමඟ මාරු නොවන බැවිනි.සංවෘත දොරවල් සහිත ශීත කළ නඩු-මෙය ව්‍යාපෘති අසාර්ථක වීමට හේතු වන වින්‍යාසයයි. වීදුරු සහ ලෝහ රාමු හරහා දැඩි දුර්වල වීම සිදු වේ. බාහිර චුම්බක සවි කිරීම පමණි. විකුණුම්කරුගේ සහතික කිරීම් නොසලකා අභ්‍යන්තර ස්ථානගත කිරීමට උත්සාහ නොකළ යුතුය. අභ්‍යන්තර ස්ථානගත කිරීම් සමඟ පහත වැටීම් අනුපාත සැමවිටම පිළිගත නොහැකිය.

ශීතකරණ ඒකකඊටත් වඩා නරක ය. අභ්යන්තර ස්ථානගත කිරීම නිර්දේශ නොකරයි. කාලසීමාව. පරාස විස්තාරක, විශේෂිත ඇන්ටනා සහ නැවත ස්ථානගත කිරීම සමඟ අත්හදා බැලීම විශ්වාසදායක ප්‍රතිඵල ලබා දී නොමැත. බාහිරව සවි කරන්න හෝ කිසිසේත් සවි නොකරන්න.

RF පරිසර විශ්ලේෂණය

සියලුම 2.4GHz විමෝචක ලේඛනගත කරන්න. WiFi ප්‍රවේශ ස්ථාන පැහැදිලි-වාර්තාගත නාලිකා පැවරුම් වේ. නමුත් බ්ලූටූත් බීකන්ස් (පාරිභෝගික විශ්ලේෂණ සඳහා වැඩි වැඩියෙන් පොදු), රැහැන් රහිත ආරක්ෂක කැමරා, විවේක කාමරවල ඇති මයික්‍රෝවේව් උදුන් සහ IoT සංවේදක අමතක නොකරන්න.

සමහර LED ආලෝක පද්ධති-විශේෂයෙන් ස්මාර්ට්/සම්බන්ධිත ඒවා{1}}අන්තරාවර්තී නැවුම් කිරීම් අසාර්ථක වීමට ප්‍රමාණවත් තරම් 2.4GHz ශබ්දයක් ජනනය කරයි. ඔවුන්ගේ නව ආලෝක පාලන පද්ධතිය සමඟ සහසම්බන්ධය හඳුනා ගැනීමට පෙර එක් ඉලක්ක ගබඩා ස්ථාපනයකට දින දෙකක දෝශ නිරාකරණ අවශ්‍ය විය. සියල්ල පරීක්ෂා කරන්න.

RF Environment Analysis

පෙළපොත් ප්‍රවේශයට PL(d)=PL(d₀) + 10n log₁₀(d/d₀) + Xσ වැනි සූත්‍ර සමඟ මාර්ග අලාභ ගණනය කිරීම් ඇතුළත් වේ. ප්‍රායෝගිකව, දළ මාපටැඟිල්ලේ නීති ඉගෙන ගෙන පසුව පරීක්ෂණ සමඟ වලංගු වේ. ලෝහ ගොන්ඩෝලා පරාසය සමහර විට 12-15 මීටර් පාදක ස්ථානයකට කපා ඇත. ශීතකරණය අසල, එය අඩකින් කපා. කොන්ක්‍රීට් කුළුණු පිටුපස, පේළිය-} හෝ කැපවූ මූලික ස්ථානයක් අවශ්‍ය වේ. ඇවිදීමේ පරීක්ෂණය-පසුව ආවරණය කරනු ලැබේ-ඇත්ත වශයෙන්ම ආවරණය ක්‍රියාත්මක වේද යන්න කියයි.

ලේබල් ප්‍රමාණ සැලසුම්කරණය

එක් එක් දෙපාර්තමේන්තුව සඳහා රාක්ක අවකාශයේ රේඛීය මීටරයකට SKU ගණන් කරන්න. සිල්ලර බඩු සාමාන්‍යයෙන් මීටරයකට SKU 8-12 ක් ධාවනය කරයි. සෞඛ්‍යය සහ රූපලාවන්‍යය සෑම තැනකම ඇත-සම්මත ඖෂධ ගබඩා රාක්ක 15-20 විය හැකි නමුත්, Sephora-විලාසයේ සංදර්ශකය 40+. ඉලෙක්ට්‍රොනික උපකරණ මීටරයකට 3-6 ලෙස විරල ලෙස ධාවනය කළ හැකිය. 4-8 ට සමාන ඇඟලුම්.

එක් දෙපාර්තුමේන්තුවකට මුළු රාක්ක දිගෙන් ගුණ කරන්න. එකතු කරන්න5% අහම්බයක්නව නිෂ්පාදන හඳුන්වාදීම සඳහා-හෝ10%සිල්ලර වෙළෙන්දා නිතර සැලසුම් වෙනස් කරන්නේ නම්.

ප්‍රමාණය බෙදා හැරීම සඳහා, බොහෝ යෙදවීම් අවසන් වේ60-70% කුඩා ලේබල් (1.54"), 15-20% මධ්‍යම (2.13"), සහ ඉතිරිය 2.9" සහ විශාල ප්‍රමාණ අතර බෙදී ඇත. සිල්ලර වෙළෙන්දෝ නිරතුරුවම 2.9" ප්‍රමාණය අඩුවෙන් ඇණවුම් කරයි, පසුව තවත් දේවල් සඳහා ආපසු පැමිණේ. ප්‍රවර්ධන සංදර්ශක ආන්තිකය තල්ලු කරයි, සහ ගබඩා කළමනාකරුවන්ට එම ස්ථාන සඳහා විශාල ලේබල අවශ්‍ය වේ. ඒ අනුව අයවැය.

ජාල යටිතල පහසුකම්

මූලික ස්ථාන ප්රමාණය

නිදහස් අවකාශයේ න්යායික ආවරණය මීටර් 25-30 කි. එම අංකය සැබෑ ගබඩාවක නිෂ්ඵලයි. ලෝහ රාක්ක සමඟ යථාර්ථවාදී පරාසය වේමීටර් 10-15. ශීතකරණ කලාප දක්වා පහත වැටේමීටර් 5-8.

සැබෑ ගණනය කිරීම සංකීර්ණ නොවේ. අවහිරතා වර්ගය අනුව බිම කලාපවලට බෙදන්න, එක් එක් කලාපය සඳහා යථාර්ථවාදී ආවරණ අරය යොදන්න, අවශ්‍ය මූලික ස්ථාන සාරාංශ කරන්න, ඉන්පසු එකතු කරන්න20% අතිරික්තය. එම අතිරික්තය සාර්ථකත්ව අනුපාතය 99% ට වඩා ඉහළින් තබා ගන්නා අතර මූලික ස්ථානයක් මිය ගිය විට මධ්‍යම රාත්‍රියේ හදිසි ඇමතුම් වළක්වයි.

වර්ග මීටර් 2,000 ක සිල්ලර වෙළඳසැලක් මේ ආකාරයෙන් බිඳ වැටුණි: සම්මත සාප්පු සවාරි ප්‍රදේශයට වර්ග මීටර් 1,400 ක් පමණ ගත වූ අතර මූලික ස්ථාන 4 ක් අවශ්‍ය විය. වර්ග මීටර් 400 ක ශීතකරණ කොටස අඩු පරාසයක් නිසා මූලික ස්ථාන 3 ක් අවශ්ය විය. කුඩා ඉහළ-ඝනත්ව රූපලාවණ්‍ය ප්‍රදේශයකට තමන්ගේම මූලික ස්ථානයක් අවශ්‍ය විය. එකතුව 8 ක් වූ අතර, අතිරික්තය සමඟ ඇණවුම 10 ක් විය.

මෙම නඩුවේ වෙළෙන්දා-SES-imagotag-6 උපුටා දක්වා ඇත. ඒවා පිරිසිදු ආවරණ ආස්ථානයකින් වැරදි නැත. නමුත් මූලික ස්ථාන 6ක් සමහර විට 97% නැවුම් ගාස්තු ලබා දෙනු ඇත. ඒකක 10 යෙදවීම අඛණ්ඩව 99.5%කට ළඟා වේ+. එම 2.5% වෙනස ලේබල් 3,000ක අලෙවිසැලක සති අන්ත අලෙවිය සඳහා යාවත්කාලීන නොවන ලේබල් 75ක් බවට පරිවර්තනය කරයි. අමතර දෘඩාංග පිරිවැය යුක්ති සහගත ය.

ස්ථානගත කිරීම

අතර සවි කරන්නමීටර් 3.0-4.0බිම මට්ටමට ඉහලින්. ඊට වඩා අඩු සහ රාක්ක අවහිරතා ආවරණය විනාශ කරයි. ඉහළ සහ පහළට සංඥා ප්‍රබලතාව-රාක්ක ලේබල නැති වී ඇත

තිරස් අතට, විවිධ දිශාවන්හි පැහැදිලි දර්ශන රේඛා පවතින අන්තරාල මංසන්ධිවල ස්ථානගත කරන්න. කිසි විටෙකත් ශීතකරණ ඒකකවලට කෙළින්ම ඉහලින් සවි නොකරන්න. සම්පීඩක මැදිහත්වීම පමණක් ගැටළු ඇති කරයි.

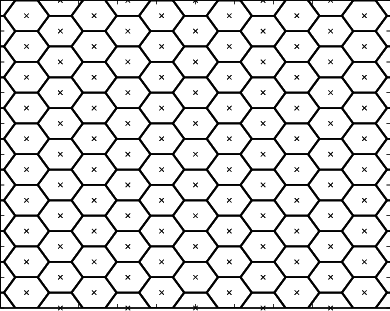

a තුළ යොදවන්නෂඩාස්රාකාර ජාලක රටාවහතරැස් වෙනුවට. ෂඩාස්‍රාකාර සෛල දළ වශයෙන් 13% වඩා හොඳ ප්‍රදේශ ආවරණයක් එකම මූලික ස්ථාන ගණන සමඟ ලබා දෙයි. මෙය බහුවිධ යෙදවුම් හරහා මනිනු ලැබේ.

Deploy in a hexagonal grid pattern rather than square. Hexagonal cells give roughly 13% better area coverage with the same base station count. This has been measured across multiple deployments.



ස්විච් සහ කේබල් දැමීම

PoE+ switches

PoE+ ස්විචඅවශ්‍ය වේ-802.3at අවම වශයෙන් එක් වරායකට 25.5W. වේගවත් ඊතර්නෙට් නොව ගිගාබිට් භාවිතා කරන්න. විශාල ලේබල සඳහා රූප දත්ත 100Mbps සබැඳි අවහිර කරයි. VLAN ඛණ්ඩනය සහ QoS සඳහා කළමනාකරණය කළ ස්විචයක් ලබා ගන්න. වරාය ගණන අනාගත ව්‍යාප්තිය සඳහා මූලික ස්ථාන ගණන සහ 30% ප්‍රධාන කාමරය විය යුතුය.

කේබල් තැබීම සඳහා,Cat6 හෝ 6A ආවරණය කර ඇත, TIA එකකට මීටර් 90 උපරිම ධාවනය-568, සමාන්තර ධාවන වලදී විදුලි රැහැන් වලින් සෙන්ටිමීටර 30ක් වෙන් කර තබා ගන්න. විශේෂයෙන්ම සිවිලිමේ යටිතල පහසුකම් පෙනෙන වෙළඳසැල් වල, වාහක හෝ කේබල් තැටි භාවිතා කරන්න. මේ කිසිවක් ESL-විශේෂිත නොවේ - එය සම්මත හොඳ ජාල ස්ථාපන භාවිතයකි.



මූලික ස්ථාන ස්ථාපනය

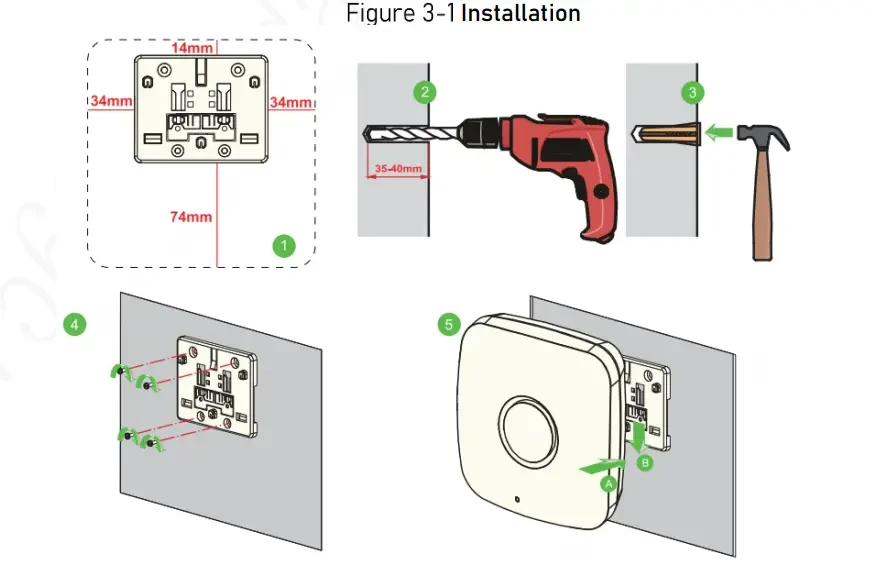

අවශ්ය මෙවලම් සහ ද්රව්ය

මිටිය ක්‍රියාකාරිත්වය සහිත බල සරඹ, 8mm පෙදරේරු බිටු (සීලිං කොන්ක්‍රීට් මේවා අනුභව කරන බැවින් අමතර කොටස් රැගෙන එන්න), කේබල් රැලි කිරීමේ මෙවලම, කේබල් පරීක්ෂක, ලේසර් දුර මීටරය, ස්ප්‍රීතු මට්ටම, ව්‍යවර්ථ ඉස්කුරුප්පු නියනක්. ද්‍රව්‍ය සඳහා: විකුණුම්කරු-සපයන ලද සවිකරන වරහන් (ආදේශ නොකරන්න), විස්තාරණ නැංගුරම්, විවිධ දිගකින් යුත් Cat6 පැච් කේබල්, UV-ප්‍රතිරෝධී කේබල් ටයි, සහ කේබල් ලේබල්.

Required Tools and Materials



කේබල් ලේබල විකල්ප නොවේ.

ස්ථාපන ක්රියා පටිපාටිය

ලේසර් දුර මීටරය භාවිතයෙන් මූලික ස්ථාන ඛණ්ඩාංක සැලසුම් කිරීමේ සිට භෞතික ස්ථාන වෙත මාරු කරන්න. සවි කිරීම් සිදුරු සලකුණු කරන්න. මෙම අවස්ථාවෙහිදී ඡායාරූප ගන්න-මාස හයකට පසුව යම් ස්ථානයක මූලික ස්ථානයක් ඇත්තේ මන්දැයි සේවාලාභියා විමසූ විට, ලේඛනගත කිරීම් තර්ක ඉතිරි කරයි.

සිදුරු විදීම, නැංගුරම් ඇතුළු කිරීම, වරහන් සුරක්ෂිත කිරීම, මට්ටම සත්‍යාපනය කිරීම, විශේෂයට ව්‍යවර්ථය (සාමාන්‍යයෙන් M6 සඳහා නැංගුරම් 2-3 Nm). PoE සිට ජාල කේබලය එක් එක් ස්ථානයට මාරු කරන්න, එක් එක් කෙළවරේ මීටර් 1 සේවා ලූප තබයි. මීටර් 1 ක පරතරයකින් කේබල් ආරක්ෂිත කර කෙළවර දෙකම ලේබල් කරන්න.

මූලික ස්ථානය සවි කිරීමට පෙර සෑම කේබල් ධාවනයක්ම පරීක්ෂා කරන්න.T568B ප්‍රමිතිය අනුගමනය කරමින් RJ45 සමඟ අවසන් කරන්න, ඉන්පසු අඛණ්ඩතාව සහ පින් පැවරීම සඳහා පරීක්ෂා කරන්න. ලේඛන ප්රතිඵල.

කේබල් සත්‍යාපනය කළ පසු, බේස් ස්ටේෂන් වෙත සම්බන්ධ කරන්න, වරහනට සවි කරන්න, සාර්ථක PoE සාකච්චාවක් පෙන්නුම් කරමින් විදුලිය LED ​​දැල්වීම තහවුරු කරන්න. MAC ලිපිනය සහ භෞතික ස්ථානය සටහන් කරන්න. ඒකකය තත්පර 60 ක් තුළ කළමනාකරණ මෘදුකාංගයේ දිස්විය යුතුය. එය සිදු නොවන්නේ නම්, මුලින්ම කේබල් අවසන් කිරීම පරීක්ෂා කරන්න - 90% ක්ම ගැටළුව වන්නේ දෝෂ සහිත ඒකකයක් නොවේ.



ලේබල් ස්ථාපනය



පෙර-ස්ථාපන සූදානම

ලේබල් ගැඹුරු නින්දේ ප්‍රකාරයට නැව්ගත කරයි. සක්‍රිය කිරීම නිෂ්පාදකයා අනුව වෙනස් වන අතර මෙය වෙනත් ඕනෑම ගැටලුවකට වඩා වැඩි කාලයක් නාස්ති වීමට හේතු වී ඇත.SES-imagotagබොත්තම් එබීමක් භාවිතා කරයි- LED දැල්වෙන තෙක් අවපාත බොත්තම තත්පර 3-5ක් අල්ලාගෙන සිටින්න.මිලකරුලේබල් ස්වයංක්‍රීය-වලංගු මූලස්ථාන සංඥාවක් අනාවරණය කරගත් විට අවදි වේ.හැන්ෂෝබොහෝ විට බැටරි ටැබ් ඉවත් කිරීම භාවිතා කරයි.සොලුම්නියම කරන ලද සංවේදක ප්‍රදේශයක් හරහා චුම්බක සක්‍රීය කිරීමේ අවසරයක් අවශ්‍ය වේ.

සක්රිය කිරීමේ ක්රමය ස්ථාපනය දිනට පෙර දැන සිටිය යුතුය. සක්‍රිය කිරීමේ ක්‍රියා පටිපාටිය කල්තියා කියවීමට කිසිවකු වෙහෙස නොගත් නිසා කණ්ඩායම් පැය ගණනක් නාස්ති කර ඇත.

කණ්ඩායම් ලියාපදිංචියසැකසීමේ කාලය වටී. නැව්ගත කිරීමේ ලියකියවිලි වලින් අනුක්‍රමික අංක අපනයනය කරන්න, කළමනාකරණ මෘදුකාංගයට ආයාත කරන්න, ස්ථාන කේත වලට පෙර-පවරන්න. මෙය -ලේබල් ස්ථාපන කාලයකට 40% කින් පමණ අඩු කරයි. SES-imagotag හි තොග ආයාත කිරීම සුමටව ක්‍රියා කරයි. Hanshow's හට හොඳින් ලේඛනගත නොවූ නිශ්චිත CSV හැඩතල ගැන්වීම අවශ්‍ය වේ-සම්මත ආයාත දෝෂ ඇති කරන්නේ නම්, සැකිලි සඳහා ඔවුන්ගේ සහාය අමතන්න.

බන්ධන ක්රම

පෙර-පවරන ලද තනතුරු සහිත සැලසුම්ගත යෙදවීම් සඳහා,අනුක්රමික බැඳීමහොඳින් ක්රියා කරයි. කාර්මික ශිල්පියා නියමිත ස්ථානයට ගොස්, ලේබල තීරු කේතය පරිලෝකනය කරයි, පද්ධතිය පෙර-පවරන ලද බැඳීම තහවුරු කරයි, කාර්මික ශිල්පී සවි කිරීම්, පද්ධති පෝලිම් යාවත්කාලීන කිරීම. පළපුරුදු ස්ථාපකයන් මේ ආකාරයෙන් පැයකට ලේබල් 80-100 ක් පහර දෙයි.

තථ්‍ය-කාල බැඳීමplanograms අවසන් නොකළ විට අර්ථවත් වේ. රාක්කයේ නිෂ්පාදන තීරු කේතය පරිලෝකනය කරන්න, ලේබල තීරු කේතය පරිලෝකනය කරන්න, පද්ධතිය පියාසර කිරීමේදී බැඳීමක් ඇති කරයි. පැයකට ලේබල් 50-70 ක් සෙමින්, නමුත් සමහර විට අවශ්ය වේ.

තොග බැඳීමපිරිසිදු දත්ත ඇති විට CSV හරහා උඩුගත කිරීම වේගවත්ම වේ. උඩුගත කිරීමට පෙර හොඳින් වලංගු කරන්න.

භෞතික සවි කිරීම

බොහෝ සිල්ලර රාක්ක රාක්ක දාරවල C-නාලිකාව හෝ T-චැනල් රේල් පීලි භාවිතා කරයි. පොදු පැතිකඩයන් වේDBR 39(39mm උස, Carrefour වැනි යුරෝපීය අධි වෙළඳසැල්වල සාමාන්‍ය)HL 30(30mm, උතුරු ඇමරිකානු සිල්ලර බඩු වල පොදු), සහ ගබඩා සිල්ලර වෙළඳාමේ විවිධ දත්ත තීරු පළල. ක්ලිප් එක පැතිකඩට ගලපන්න, රේල් විවරයට ටැබ් ඇතුළු කරන්න, ඉදිරියට ලිස්සා යන විට පහළට පීඩනය යොදන්න, මුදා හරින්න. වසන්ත ආතතිය එය ස්ථානයේ අගුලු දමයි. ලේබලය තිරස් ස්ලයිඩින් වලට ප්‍රතිරෝධී බව තහවුරු කරන්න-පාරිභෝගිකයින් මේවා නිරන්තරයෙන් ගැටේ.

රේල් පීලි නොමැති ලෝහ පෘෂ්ඨ සඳහා, හෝ ශීත කළ අවස්ථා මත බාහිර සවි කිරීම් සඳහා,චුම්බක සවි කිරීම්6mm පමණ ඝනකම දක්වා වීදුරු හරහා වැඩ කරන්න. සංවෘත ශීතකරණ කේස් හසුරුවන්නේ එලෙසය. මුලින්ම isopropyl මධ්යසාර සමඟ මතුපිට පිරිසිදු කරන්න.

ඇලවුම් සවි කිරීමවීදුරු, ප්ලාස්ටික්, හෝ ලී මත අත්‍යවශ්‍යයෙන්ම ස්ථිර වේ. 3M VHB ටේප් කාර්මික-ශක්ති බන්ධන නිර්මාණය කරයි. ඉවත් කිරීම සඳහා තාප තුවක්කුවක් සහ ඇලවුම් ද්‍රාවකයක් අවශ්‍ය වන අතර මතුපිට හානි සිදුවිය හැකිය. මැලියම් භාවිතා කිරීමට පෙර සේවාදායකයා මෙය තේරුම් ගෙන ඇති බවට වග බලා ගන්න.

ස්ථාපන අනුපිළිවෙල

ඊළඟ ස්ථානයට යාමට පෙර එක් මූලික ස්ථානයක ආවරණ කලාපයක සියලුම ලේබල සම්පූර්ණ කරන්න. මෙය ක්ෂණික සත්‍යාපනයට ඉඩ දෙන අතර දැනටමත් ස්ථාපනය කර ඇති ලේබල වෙත යාවත්කාලීන කිරීම් අවහිර කරන-RF සෙවනැලි සෑදීමෙන් ස්ථාපකයන් වළක්වයි.

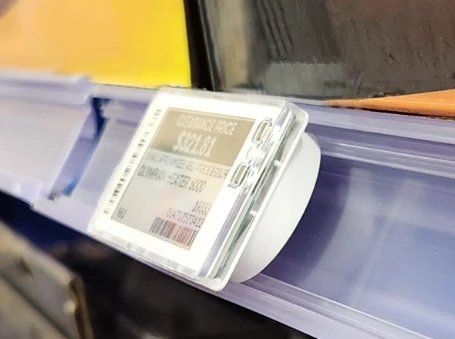

ප්රමුඛ අනුපිළිවෙල:end caps සහ ප්‍රවර්ධන සංදර්ශක පළමුව (ඉහළ දෘශ්‍යතාව, ගබඩා කළමනාකාරීත්වය මේවා නැරඹීම), පරිමිතිය දෙපාර්තමේන්තු දෙවන (දිගුම කේබල් ධාවනය, යටිතල පහසුකම් ගැටළු ඉක්මනින් අල්ලා ගැනීම), මධ්‍ය ගබඩා gondolas තෙවන (ඉහළ ඝනත්වය, වඩාත්ම පුනරාවර්තන), විශේෂ ප්‍රදේශ අවසන් (කණ්ඩායම රිද්මය ඇති විට සඳහා උපක්‍රමශීලී ශීතකරණ කාර්යය සුරකින්න).

ලේබල් 3,000කට වඩා යෙදවීම සඳහා කණ්ඩායම් ව්‍යුහය වැදගත් වේ. වැඩ ප්‍රවාහ කළමනාකරණය සහ ගබඩා කළමනාකරණ සන්නිවේදනය හැසිරවීම එක් අධීක්ෂකවරයෙක්. ජංගම උපාංග සමඟ ස්කෑන් කිරීම/බඳින පුද්ගලයන් දෙදෙනෙක්. ස්ථාපකයන් හතරක් භෞතික සවි කිරීම සිදු කරයි. සංදර්ශක නිරවද්‍යතාවය සහ ලේඛනගත කිරීමේ ගැටළු තහවුරු කරන එක් සත්‍යාපකයක්. මෙම වින්‍යාසය පවත්වා ගෙන යයිපැයකට ලේබල් 400-500. පළපුරුදු කණ්ඩායම් වලට 600+ පහර දිය හැක, නමුත් එම වේගය උපකල්පනය කර අයවැය නොකරන්න.

Priority order



පද්ධති වින්‍යාසය



කාල පරතරයන් යාවත්කාලීන කරන්න

මෙය බැටරි ආයු කාලය එදිරිව ප්‍රතිචාර දැක්වීමේ වෙළඳාම{{0}ඕෆ් වේ.

ලේබල වසර 4ක් වෙනුවට මාස 18කට පසුව ප්‍රතිස්ථාපනය වන තෙක් සෑම මිනිත්තු කිහිපයකට වරක් සියල්ල යාවත්කාලීන කිරීමට සැකසීම ඉතා විශිෂ්ටයි. සෑම මිනිත්තු 5කට වරක් යාවත්කාලීන කරන ලද ලේබලයක් දළ වශයෙන් ක්ෂය වේ8 ගුණයකින් වේගවත්පැය 2 ක චක්රයක් මත එකකට වඩා. එක් ග්‍රොසරි දාමයක් මිල නිතර වෙනස් වූ නිසා, වසර දෙකකට පසුව ලේබල් 400ක් ප්‍රතිස්ථාපනය කිරීමට සිදු වූ නිසා, ඔවුන්ගේ සම්පූර්ණ නිෂ්පාදන දෙපාර්තමේන්තුව මිනිත්තු 5ක යාවත්කාලීන කිරීම්වලට පත් කළේය.

සංවේදී ප්රවේශය: භාවිතා කරන්නපැය 1-2 ක පරතරයබොහෝ අයිතම සඳහා පෙරනිමිය ලෙස. වෙත යන්නමිනිත්තු 15-30 යාවත්කාලීන කිරීම්නිෂ්පාදන හෝ තරඟකාරී සිල්ලර බඩු වැනි නිරන්තර මිල වෙනස්වීම් සහිත කාණ්ඩ සඳහා. ආක්රමණශීලී වෙන් කරන්න1-5 විනාඩි සැකසුමවිශේෂිත උසස්වීම් අතරතුර විශේෂිත SKU සඳහා, බ්ලැන්කට් ප්‍රතිපත්තියක් ලෙස නොවේ.

නාලිකා තේරීම

2.4GHz කලාපයේ නාලිකා 14 ක් ඇත, නමුත් පමණි1, 6 සහ 11FCC කලාපවල-අතිච්ඡාදනය නොවේ. පවතින WiFi යෙදවීම සමීක්ෂණය කර අතිච්ඡාදනය අවම කිරීමට ESL නාලිකා තෝරන්න. WiFi නාලිකා 1 සහ 6 මත තිබේ නම්, 11 මත ESL යොදන්න. බොහෝ ව්‍යවසාය WiFi පද්ධති වෙනස් කළ හැක-ඒවා වටා වැඩ කරනවාට වඩා සේවාලාභියාගේ තොරතුරු තාක්ෂණ කණ්ඩායම සමඟ සම්බන්ධීකරණය කරන්න.

මධ්‍යම (10-15 dBm) සම්ප්‍රේෂණ බලය ආරම්භ කරන්න. ස්ථානගත ප්‍රශස්තකරණයෙන් පසුව ආවරණ හිඩැස් පවතින්නේ නම් පමණක් වැඩි කරන්න. ඉහළට යාම වෙළඳසැලේ WiFi ඇතුළුව අනෙකුත් 2.4GHz පද්ධති සමඟ බාධා කිරීම් වැඩි කරයි.

සැකිලි නිර්මාණය

මිල විශාලතම මූලද්‍රව්‍යය විය යුතුය-අවම ලකුණු 48 අකුරුමීටර් 1 ක දුරින් කියවීමේ හැකියාව සඳහා. නිෂ්පාදනයේ නම ද්විතියික. විශ්වසනීය ස්කෑන් කිරීම සඳහා ප්‍රමාණයේ තීරු කේතය,අවම 80% විශාලනයEAN සඳහා-13. EU සහ බොහෝ එක්සත් ජනපද ප්‍රාන්තවල ඒකක මිල නීත්‍යානුකූලව අවශ්‍ය වේ, එබැවින් දේශීය අවශ්‍යතා තහවුරු කරන්න. ප්‍රවර්ධන කොඩි සඳහා වර්ණ තුනේ සංදර්ශකවල ප්‍රතිවිරුද්ධ වර්ණ අවශ්‍ය වේ; ඒකවර්ණ ලේබලවල රතු පැහැය අළු පැහැයක් ගන්නා බව සලකන්න, ඒ අනුව සැලසුම් කරන්න.

Template Design



ඒකාබද්ධ කිරීම

ව්යාපාර පද්ධති වෙත සම්බන්ධ වීමට ක්රම දෙකක්.තල්ලු ආකෘතියERP හෝ POS විසින් වෙනස් කිරීම් සිදු වූ විට-සැබෑ-කාල සමමුහුර්තකරණය වන නමුත් මූලාශ්‍ර පද්ධතිය වෙනස් කිරීම අවශ්‍ය වූ විට API හරහා මිල යාවත්කාලීන යැවීමට ඇත.අදින්න ආකෘතියESL සේවාදායක විමසුම කාලසටහනක් මත ඇත-ක්‍රියාත්මක කිරීමට වඩා සරල නමුත් මිල වෙනස් කිරීම සහ ලේබල යාවත්කාලීන කිරීම අතර ප්‍රමාදය හඳුන්වා දෙයි.

මිල ගණන් නිතර වෙනස් වන සිල්ලර බඩු සහ ඉලෙක්ට්‍රොනික උපකරණ සඳහා, තල්ලු කිරීම ඒකාබද්ධ උත්සාහය වටී. දෘඩාංග ගබඩා වැනි ස්ථාවර මිලකරණ පරිසරයන් සඳහා, පුල් හොඳින් ක්‍රියා කරයි.

සෘජු දත්ත සමුදා සම්බන්ධතාවයයනු විකල්පයකි-අවසන් සමමුහුර්ත කිරීමේ සිට වෙනස් කරන ලද වාර්තා සඳහා නිෂ්පාදන වගුව විමසන්න. සෑම විටම නිෂ්පාදනයට නොව අනුරුවකට සම්බන්ධ කරන්න. දුර්වල ලෙස ලියා ඇති ESL විමසුමක් එක් ස්ථාපනයකදී කළු සිකුරාදා කාලය තුළ POS පද්ධතියක් ගෙන ආවේය.

සැබෑ API ඇමතුම් සහ දත්ත සමුදා විමසුම් සරල REST තනතුරු සහ SQL තේරීම් වේ. අභියෝගය වන්නේ දත්ත ගුණාත්මකභාවය සහ දෝෂ හැසිරවීම මිස තාක්ෂණික ඒකාබද්ධතාවය නොවේ.



පරීක්ෂා කිරීම සහ වලංගු කිරීම

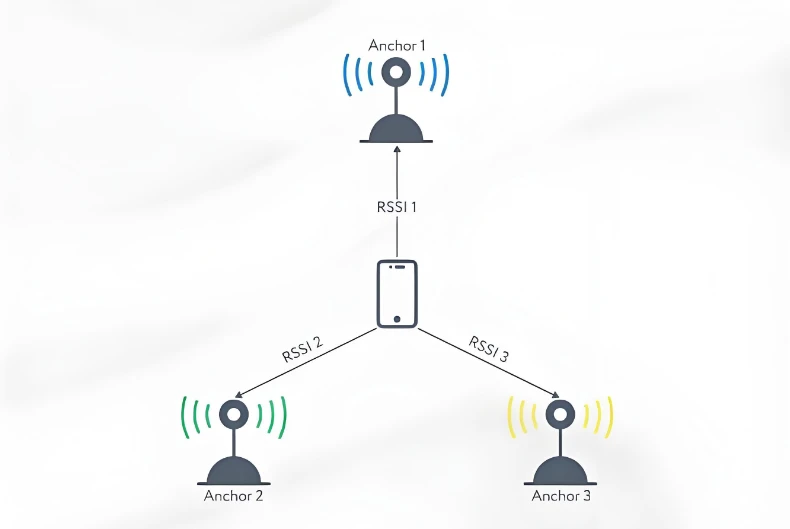

ඇවිදීමේ පරීක්ෂණය

Walk Test

ආවරණ මායිම්වල ස්ථාන-අන්ත, කොන්, කණු පිටුපස, ශීතකරණ කලාප අසල සහ ඇතුළත ඇතුළුව, ගබඩාව පුරා පරීක්ෂණ ලේබල තබන්න. සියලුම පරීක්ෂණ ලේබල වෙත එකවර යාවත්කාලීන කිරීම ක්‍රියාරම්භ කරන්න. මිනිත්තු 5ක් ඇතුළත යාවත්කාලීන කිරීමට අපොහොසත් වන ඕනෑම ලේබලයක් ආවරණ පරතරයක් පෙන්නුම් කරයි. ඉදිරියට යාමට පෙර මේවා නිවැරදි කරන්න.

වඩාත් සවිස්තරාත්මක විශ්ලේෂණයක් සඳහා, සංඥා ශක්තිය සිතියම්ගත කිරීමට RF සමීක්ෂණ මෙවලම් හෝ ESL පද්ධතියේ නිර්මිත-රෝග විනිශ්චය භාවිතා කරන්න. පිළිගත හැකි RSSI වේ-70 dBm හෝ ඊට වඩා ශක්තිමත්. -70 සහ -80 dBm අතර ආන්තික වේ-එය ක්‍රියා කරයි නමුත් ඉඳහිට අසාර්ථක වීම් බලාපොරොත්තු වේ. -80 dBm ට වඩා දුර්වල වීම පිළිගත නොහැකිය. SES-imagotag ඔවුන්ගේ රෝග විනිශ්චය තුළ RSSI ලේබලය බැගින් පෙන්වයි. Hanshow සඳහා වෙනම සමීක්ෂණ මෙවලමක් අවශ්‍ය වේ.



ක්රියාකාරී පරීක්ෂණය

සම්පූර්ණ-වෙළඳසැල් නැවුම් කිරීමක් ධාවනය කරන්න. ඉලක්ක මිනුම්:පළමු උත්සාහයේදී 99% සාර්ථකයි, ස්වයංක්‍රීය නැවත උත්සාහ කිරීමෙන් පසු 99.9%, ලේබල් 5,000 ට අඩු වෙළඳසැල් සඳහා මිනිත්තු 15 ට අඩුවෙන් නිම කිරීම. මෙම අංකවලට පහර නොදුන්නේ නම්, ආවරණ ගැටලුවක්, මැදිහත්වීමේ ගැටලුවක් හෝ දෝෂ සහිත දෘඪාංග තිබේ. සීමාවන් සපුරාලන තුරු අත්සන් නොකරන්න.

5% අහඹු නියැදියක් අදින්න සහ ප්‍රභව පද්ධතියට ගැලපෙන ප්‍රදර්ශිත මිල ගණන් සත්‍යාපනය කරන්න.විෂමතා සඳහා ශුන්ය ඉවසීම.ඕනෑම නොගැලපීම බන්ධන දෝෂයක් හෝ ඒකාබද්ධ කිරීමේ අසාර්ථකත්වය පෙන්නුම් කරයි.

ආතති පරීක්ෂාව සඳහා, ලේබලවලින් 50%ක් එකවර යාවත්කාලීන කිරීමෙන් ෆ්ලෑෂ් අලෙවියක් අනුකරණය කරන්න. පද්ධතිය ප්‍රතිචාර දක්වන බව සහ පෝලිම පිරිසිදුව ක්‍රියාකරන බව තහවුරු කරන්න. සක්‍රිය යාවත්කාලීන චක්‍රයක් අතරතුරදී අසාර්ථක පරීක්ෂණ-එක් මූල මධ්‍යස්ථානයක් විසන්ධි කරන්න සහ බලපෑමට ලක් වූ ලේබල් යාබද ඒකකවලින් ආවරණය ලබා ගැනීම තහවුරු කරන්න. 20% අතිරික්තය ඇත්ත වශයෙන්ම ක්‍රියාත්මක වන බව මෙය සනාථ කරයි.



දේවල් වැරදි වූ විට



මේ ප්‍රශ්න නිතර නිතර මතු වෙනවා.

ලේබල ප්‍රතිචාර නොදක්වයි:LED කිසිදා දැල්වෙන්නේ නැතිනම්, බැටරිය සක්‍රිය කර නොතිබුනේ නම්-සක්‍රීය කිරීමේ අනුපිළිවෙල නැවත කරන්න. LED දැල්වෙන නමුත් සංදර්ශක වෙනසක් නැත යන්නෙන් අදහස් වන්නේ ලේබලය බොහෝ විට පරාසයෙන් පිටත ඇති බවයි. අර්ධ හෝ නරක් වූ සංදර්ශක යාවත්කාලීන RF මැදිහත්වීම් වෙත යොමු කරයි-විවිධ නාලිකා උත්සාහ කර තරඟකාරී 2.4GHz මූලාශ්‍ර සඳහා දඩයම් කරන්න. යාවත්කාලීන නොවන පැරණි අන්තර්ගතය සෑම විටම පාහේ කළමනාකරණ මෘදුකාංගයේ බන්ධන ගැටළුවකි.

මූලික ස්ථාන ගැටළු:LED බලයක් නැත යන්නෙන් අදහස් කරන්නේ PoE සාකච්ඡා නොකරන බවයි බලය නමුත් මෘදුකාංග ලියාපදිංචිය ජාල වින්‍යාස කිරීම නොවේ-IP පැවරුම, ෆයර්වෝල් රීති, VLAN සැකසුම්. එක් කලාපයක කඩින් කඩ අසාර්ථක වීම එම කඳවුරු ස්ථානයෙන් මායිම් ආවරණය යෝජනා කරයි. කලාපයක සියලුම ලේබල එකවර අසමත් වීම සාමාන්‍යයෙන් අදහස් වන්නේ මූලික ස්ථානයම මිය ගිය බවයි.

පද්ධති{0}}මට්ටමේ ගැටලු:යාවත්කාලීනයන් පෝලිම්ගත නමුත් ලේබල් වෙත ළඟා නොවීම මඟින් සේවාදායකය සහ මූලික ස්ථාන අතර සන්නිවේදන බිඳ වැටීම පෙන්නුම් කරයි{0}}ජාල මාර්ගය පරීක්ෂා කර ESL සේවා නැවත ආරම්භ කරන්න. නිවැරදි මූලාශ්‍ර දත්ත තිබියදීත් වැරදි මිල ගණන් යනු ඒකාබද්ධ කිරීමේ සමමුහුර්තකරණය බිඳී ඇත-API ලොගවලට හාරා. දත්ත සමුදායේ කාර්ය සාධනය සඳහා මන්දගාමී ප්‍රතිචාර ලකුණු, විශේෂයෙන් විශාල යෙදවීම් මත. අතුරුදහන් බන්ධන දත්ත දූෂණය යෝජනා කරයි{5}}උපස්ථයෙන් වහාම ප්‍රතිසාධනය කරන්න.



එය පවත්වාගෙන යාම



විශ්වීය නඩත්තු වැඩසටහනක් නොමැත, නමුත් සමහර දේවල් නොසලකා හැරීම ගැටළු ඇති කරයි.

දිනපතානොබැඳි ලේබල්, අඩු බැටරි සහ අසාර්ථක යාවත්කාලීන සඳහා පද්ධති ඇඟවීම් හරහා අධීක්ෂණය ස්වයංක්‍රීය කළ යුතුය.සතිපතා, ලේබල් තත්ව වාර්තා සමාලෝචනය කරන්න සහ දිනකට වඩා නොබැඳි ඕනෑම දෙයක් විමර්ශනය කරන්න.මාසිකව, දූවිලි සහිත ප්‍රදේශ වල ලේබල් භෞතිකව පරීක්ෂා කරන්නවාර්ෂිකව, ගබඩා පිරිසැලසුම් වෙනස්කම් මූලික ස්ථාන ආවරණයට බලපා තිබේද යන්න සමාලෝචනය කර බැටරි ප්‍රතිස්ථාපන සැලසුම් කරන්න.

බැටරි මත: ලේබල් පරිශීලක-සේවා කළ නොහැක, එබැවින් බැටරිය ක්ෂය වූ විට මුළු ඒකකයම ප්‍රතිස්ථාපනය වේ. අසාර්ථකත්වයන් සඳහා බලා නොසිටින්න. ඇණියෙන් 10% ක් අඩු බැටරි අනතුරු ඇඟවීම් පෙන්වන විට, ප්‍රතිස්ථාපන ඇණවුම තබන්න. හදිසි ඇණවුම් සඳහා වැඩි මුදලක් වැය වන අතර උසස්වීම් අතරතුර මිය ගිය ලේබල් ගැටළු ඇති කරයි.



යෙදවීමේ පරිමාණය



කුඩා යෙදවුම්ලේබල් 500ක් යටතේ මූලික ස්ථාන 1-2ක්, පුද්ගලයන් දෙදෙනෙකු සමඟ ස්ථාපන දිනයක් සහ වලාකුළු සත්කාරක අවශ්‍ය වේ. ESL වෙත නව කණ්ඩායම් සඳහා හොඳ ආරම්භක ව්‍යාපෘති.

මධ්යම යෙදවීම්ලේබල් 500 සිට 3,000 දක්වා මූලික ස්ථාන 3-8ක්, 4-6 දෙනෙකුගෙන් යුත් කණ්ඩායමක් සමඟ දින 2-4ක් සහ සැබෑ ව්‍යාපෘති සැලසුම් කිරීම අවශ්‍ය වේ.

විශාල ආකෘති ගබඩාලේබල 3,000ක් සමඟ-15,000 වෙනස් වේ. 8-25 මූලික ස්ථාන, සති 1-2, කණ්ඩායම් 8-12, සහ විශ්වාසනීයත්වය සඳහා පරිශ්‍රයේ සේවාදායකයන් සඳහා සැලසුම් කරන්න. පියවරෙන් පියවර යෙදවීම සහ කැපවූ ව්‍යාපෘති කළමනාකරණය අවශ්‍ය වේ.

ව්යවසාය පරිමාණයලේබල් 15,000 ට වැඩි{2}}ප්‍රමුඛත්වය, විශාල සුපිරි වෙළඳසැල්-එනම් 25+ මූලික ස්ථාන, සති 2-4, 15+ විශේෂිත භූමිකාවන් සහිත පුද්ගල කණ්ඩායම්, සහ අතිරික්ත යටිතල පහසුකම්. මෙම පරිමාණයේ පළමු යෙදවීම සඳහා පළපුරුදු උදවු ලබා ගන්න.



තත්ත්ව සහතික පිරික්සුම් ලැයිස්තුව



ආරම්භ කිරීමට පෙර:අඩවි සමීක්ෂණය ඡායාරූප සමඟ සම්පූර්ණ කර ඇත, RF මැදිහත්වීම් සිතියම්ගත කර ඇත, පාදක ස්ථාන ස්ථාන සලකුණු කර ඇත, ජාල යටිතල පහසුකම් සත්‍යාපනය කර ඇත, අහඹු ලෙස තහවුරු කරන ලද ලේබල් ප්‍රමාණයන්, කණ්ඩායම දැනුවත් කිරීම, ගබඩා කළමනාකාරිත්වය දැනුවත් කිරීම.

ස්ථාපනය අතරතුර:නිවැරදි උසින් ඇති මූලික ස්ථාන, අවසන් වීමට පෙර පරීක්ෂා කරන ලද කේබල්, සෑම මූලික මධ්‍යස්ථානයක්ම ඊළඟට යාමට පෙර මාර්ගගතව තහවුරු කර ඇත, සක්‍රීය කිරීම් සත්‍යාපනය කර ඇත, බන්ධන වලංගු කර ඇත, කලාප නැවුම් කිරීමේ පරීක්ෂණ 99%+ සමත් වීම, ආවරණ හිඩැස් ආමන්ත්‍රණය කර ඇත.

සම්පූර්ණ කිරීමෙන් පසු:සම්පූර්ණ ගබඩාව මිනිත්තු 15 ට අඩු නැවුම්බව, 99.9% සාර්ථකත්ව අනුපාතය ලබා ඇත, මිල නිරවද්‍යතා විගණනය සමත්, ඒකාබද්ධ කිරීම සත්‍යාපනය, කාර්ය මණ්ඩලය පුහුණු, ලියකියවිලි බෙදා හැරීම, සහාය සම්බන්ධතා තහවුරු කර ඇත, නඩත්තු කාලසටහන ස්ථාපිත කර ඇත.
