මූලික වටිනාකම් යෝජනාව

පා ගමනාගමනය වෙළඳසැල් පැමිණීම් බවට පරිවර්තනය කිරීම සඳහා සිල්ලර වෙළඳසැල් ඉදිරිපිට පවතී. සෑම නිර්මාණ අංගයක්ම මෙම පරිවර්තනය ඉදිරියට ගෙන යයි හෝ බාධා කරයි. සම්ප්රදායික වීදුරු ජනෙල් පදිකයින්-නිශ්ක්රීය බාධකයක් නිර්මාණය කරයි, හැඟීමක් ඇති කරයි, සහ පසුකර යයි. ස්ථිතික වයිනයිල් ග්රැෆික්ස් අවධානය ආකර්ෂණය කරන නමුත් වෙළඳ භාණ්ඩ දෘශ්යතාව අවහිර කරයි.
විනිවිද පෙනෙන LED මඟින් වීදුරුව ගතික මාධ්ය මතුපිටක් බවට පරිවර්තනය කිරීමෙන් මෙම බාධාව ඉවත් කරයි. ගතික අන්තර්ගතය ස්ථිතික සංදර්ශකවලට වඩා සැලකිය යුතු ලෙස වැඩි දෘශ්ය අවධානයක් ග්රහණය කරයි{2}}Intel සහ Nielsen විසින් 2020 අධ්යයනයක් මගින් ඩිජිටල් සංඥා ස්ථිතික විකල්පවලට වඩා 400% වැඩි බැලීම් ලබා ගන්නා බව සොයා ගන්නා ලදී{5}}සහ විනිවිද පෙනෙන සවි කිරීම මිලදී ගැනීමේ අභිප්රාය මෙහෙයවන වෙළඳ භාණ්ඩ ප්රදර්ශන කාර්යය ආරක්ෂා කරයි.
තාක්ෂණය ඔවුන් අතර ගණනය කළ හිඩැස් සහිත පටු තීරු මත LED චිප්ස් සවි කිරීම මගින් ක්රියා කරයි. ආලෝකය මෙම හිඩැස් හරහා බාධාවකින් තොරව ගමන් කරයි. පික්සල් තාරතාව, විනිවිදභාවය ප්රතිශතය, දීප්තිය ශ්රේණිගත කිරීම්, සහ බැලීමේ දුර සූත්ර තාක්ෂණික සාහිත්යයේ පුළුල් ලෙස ලේඛනගත කර ඇති සම්මත LED සංදර්ශක මූලධර්ම අනුගමනය කරයි.
සැඟවුණු තාප උගුල
තාපය විනිවිද පෙනෙන LED ස්ථාපනයන් විනාශ කරයි.
LED තිරයන් දීප්තිය ප්රතිදානයට සමානුපාතිකව තාපය ජනනය කරයි. වර්ග මීටර් 15-වෙළඳසැල් ඉදිරිපස තිරයක් නයිට් 4,000කින් ධාවනය වන අතර තාප ශක්තිය කිලෝවොට් 4 සිට 6 දක්වා නිපදවයි. විවෘත පරිසරයකදී, සංවහනය මෙම තාපය ප්රමාණවත් ලෙස විසුරුවා හරියි. සිල්ලර වෙළඳසැල් ඉදිරිපස ප්රතිවිරුද්ධ තත්ත්වය නිර්මාණය කරයි.
ගබඩා ඉදිරිපස වීදුරුවේ අභ්යන්තර පෘෂ්ඨය මත තිරය සවි කර ඇත. ග්රීෂ්ම ඍතුවේ සවස් කාලයේ හිරුගේ මතුපිට උෂ්ණත්වය අංශක 45-60 දක්වා ළඟා වන වීදුරුව දවස පුරා සූර්ය විකිරණ අවශෝෂණය කරයි. මෙම දැනටමත් උණුසුම් මතුපිටට-තිරය තමන්ගේම තාප ප්රතිදානය එක් කරයි. තිරය සහ වීදුරු අතර ඇති කුහරය අවම වායු ගලනයකින් යුක්ත වේ - ඉහළ සහ පහළ ජනේල රාමු මගින් මුද්රා තබා ඇති අතර පැතිවලින් මුලියන් මගින් අවහිර කර ඇත.

උච්චතම ගිම්හාන තත්වයන් තුළ මෙම කුහරයේ උෂ්ණත්වය අංශක 70 ඉක්මවිය හැක. ඉලෙක්ට්රෝන උපාංග පිළිබඳ IEEE ගණුදෙණුවල ප්රකාශයට පත් කරන ලද පර්යේෂණවලින් තහවුරු වන්නේ LED සන්ධි උෂ්ණත්වය අංශක 85 ට වඩා වැඩි පොස්ෆර් ක්ෂය වීම ඝාතීය ලෙස වේගවත් කරන බවයි.
නිරීක්ෂණය කළ හැකි රෝග ලක්ෂණ 12-මාස 24කට පසු-ස්ථාපනයෙන් මතු වේ. නිල් පොස්පරස් රතු හෝ කොළ වලට වඩා වේගයෙන් දිරාපත් වන බැවින් කහ/කොළ දෙසට වර්ණය මාරු වේ. මුල් නිමැවුමට සාපේක්ෂව දීප්තිය 15-30% පහත වැටේ. තනි පුද්ගල LED අසමත්වීම් මිය ගිය පික්සෙල් හෝ පික්සල් පොකුරු ලෙස පෙනෙන්නට පටන් ගනී - සමහර විට අතලොස්සක් පමණි, සමහර විට දුසිම් ගනනක් මොඩියුලයක් පුරා පැතිරෙයි. නරකම කොටස වන්නේ තිරය මතුපිට අසමාන දීප්තියයි. උණුසුම් කලාප වේගයෙන් අසමත් වන අතර, කිසිදු ක්රමාංකනයකට නිවැරදි කළ නොහැකි පැල්ලමක් ඇති කරයි.
තිරය සහ වීදුරු මතුපිට අතර අවම වශයෙන් 100mm ස්ථාවර දුරක්-සාකච්ඡා කළ නොහැක. මෙම පරතරය සංවහන වායු ප්රවාහයට ඉඩ සලසයි. වීදුරුවලට එරෙහිව ෆ්ලෂ් සවි කර ඇති තිරවලට-අභ්යන්තර අවකාශය උපරිම කිරීමට උත්සාහ කරන අයවැය ස්ථාපනයන්හි සුලභ-සංවහන මාර්ගයක් නොමැත.
බොහෝ මිනිසුන්ට වඩා ඉහළ වාතාශ්රය වැදගත් වේ. උණුසුම් වාතය ඉහළ යයි. තිර කුහරයේ මුදුනේ පිටවීමේ මාර්ගයක් නොමැතිව, ස්ථාවර දුර නොතකා තාපය එකතු වේ. ඉහළ දාරයේ මිලිමීටර් 50 ක අඛණ්ඩ පරතරයක් සිවිලිමට හෝ බාහිරට පිටවීම.
සංවෘත වෙළඳසැල් ඉදිරිපිට නයිට් 5,000 ඉක්මවන තිර සඳහා, ක්රියාකාරී වාතාශ්රය{2}}නිශ්ශබ්ද කේන්ද්රාපසාරී පංකා කුහරය හරහා වාතය ඇදගෙන සැඟවුණු වාතාශ්රය හරහා වෙහෙසට පත් කරයි. මෙය ස්ථාපන පිරිවැයට $80-150/m² එකතු කරයි. නමුත් එය $800-1,500/m² නොමේරූ තිර ප්රතිස්ථාපනය වළක්වයි.
දකුණු-මුහුණට සහ බටහිරට-උණුසුම් දේශගුණයේ ඇති වෙළඳසැල් ඉදිරිපස සම්පූර්ණයෙන්ම වෙනස් සතෙකි. මෙම ස්ථාපනයන් සමහරක් පිරිවිතරයන්ට පෙර තාප ආකෘති නිර්මාණය අවශ්ය වේ. සමහරක් කුහරයේ වායු සමීකරණයකින් තොරව ශක්ය නොවේ-ව්යාපෘති ආර්ථික විද්යාව මූලික වශයෙන් වෙනස් කරන පිරිවැයකි.
පරාවර්තක ගැටලුව කිසිවෙකු සඳහන් නොකරයි
වීදුරු පරාවර්තනය කරයි. මෙම පැහැදිලි කරුණ විනිවිද පෙනෙන LED වෙළඳසැල් ඉදිරිපස සඳහා-පැහැදිලි නොවන ගැටලුවක් නිර්මාණය කරයි.
දිවා කාලයේ දී, වෙළඳසැල් ඉදිරිපස වීදුරුවෙන් වීදි දර්ශනය-පසුකරගෙන යන ගමනාගමනය, පදිකයින්, එපිටින් ඇති ගොඩනැගිලි පිළිබිඹු කරයි. විනිවිද පෙනෙන LED තිරය එකම දෘශ්ය තලයේ අන්තර්ගතය පෙන්වයි. නරඹන්නාගේ ඇසට අධිස්ථාපනය කළ රූප දෙකක් ලැබේ: අපේක්ෂිත තිර අන්තර්ගතය සහ පරාවර්තනය වූ වීදි දර්ශනය.
නරඹන්නා සැබවින්ම අත්විඳින දේ: තිර අන්තර්ගතය සෝදා ඉවත් වී ඇති අතර, දෘශ්ය අවධානය සඳහා පරාවර්තන සමඟ තරඟ කරයි. ඉහළ-ප්රතිවිරෝධතා අන්තර්ගතය (කළු මත සුදු අකුරු) අවම වශයෙන් දුක් වේ. සියුම් රූප සහ වීඩියෝ අන්තර්ගතය බොහෝ දුරට අපැහැදිලි වේ. තාක්ෂණික ආයෝජනය සාධාරණීකරණය කළ විනිවිදභාවය වගකීමක් බවට පත්වේ.
විශේෂිත තත්වයන් යටතේ ගැටලුව වඩාත් නරක අතට හැරේ. ගබඩාව ඉදිරිපිට ඇති පදික වේදිකාවේ දීප්තිමත් බාහිර ආලෝකය ප්රධාන වැරදිකරු වේ. අඳුරු ගබඩා අභ්යන්තරය තත්වය නරක අතට හැරේ මධ්ය-ස්වර පසුබිම්, අළු සහ නිශ්ශබ්ද වර්ණ සහිත තිර අන්තර්ගතය සම්පූර්ණයෙන්ම නැති වී යයි. වීදුරු සංයෝගයට ලම්බකව සෑම දෙයක්ම බැලීමේ කෝණ.
වීදුරු පිරිවිතරය යනු මෙම සටන ජයගත් හෝ පරාජය වූ ස්ථානයයි. සම්මත පාවෙන වීදුරුව සිද්ධි ආලෝකයෙන් 8-10% පරාවර්තනය කරයි. ප්රති-පරාවර්තන ආලේපනය සහිත අඩු-යකඩ වීදුරු මෙය 1-2% දක්වා අඩු කරයි. ප්රතිනිර්මාණය කරන්නේ නම්, පවතින වීදුරුවලට යොදන ලද AR චිත්රපටය අර්ධ වශයෙන් වැඩිදියුණු කිරීමක් සපයයි - නමුත් තිරය ස්ථාපනය කිරීමට පෙර වීදුරු ප්රතිකාරය සඳහන් කරන්න. ස්ථාපිත තිරයක් හරහා AR පටල එකතු කිරීම නඩත්තු හිසරදය ඇති කරයි.

අභ්යන්තර ආලෝක සමතුලිතතාවය ශබ්දයට වඩා උපක්රමශීලී ය. අභ්යන්තරයේ දීප්තිය වැඩි කිරීම දර්පණ ආචරණය අඩු කරයි-ගබඩා අභ්යන්තරය බාහිර පරාවර්තන එළිපත්තට වඩා දීප්තිමත් විය යුතුය. නමුත් මෙය නාටකාකාර අඩු ආලෝකයට අනුග්රහය දක්වන සිල්ලර ආලෝකකරණ දර්ශන සමඟ ගැටෙයි. හිරු බැස යන තෙක් තිරය නොපෙනෙන බව වටහා ගැනීමෙන් පසු සමහර ස්ථාපනයන් සඳහා ගබඩාව ඔවුන්ගේ සම්පූර්ණ ආලෝක සැලැස්ම ප්රතිනිර්මාණය කිරීමට අවශ්ය විය.

අන්තර්ගතය පැත්තෙන්, ඉහළ-සංතෘප්ත වර්ණ සමඟ ප්රතිවිරුද්ධ අන්තර්ගතය සහ අවම මධ්ය{1}}තාන වඩාත් ඵලදායී ලෙස පරාවර්තන හරහා කපා දමයි. මෙම සීමාව මුල සිටම අන්තර්ගත නිෂ්පාදනයට දැනුම් දිය යුතුය. තිර දීප්තිය සහිත පරාවර්තන අධිබල කිරීම-ප්රතිබිම්බිත රූප දීප්තියට වඩා 10x+ වැඩි දීප්ති අනුපාතයකින් තිර ධාවනය කිරීම අන්තර්ගතය ප්රමුඛ කරයි. නමුත් මෙය බලශක්ති පරිභෝජනය වැඩි කරන අතර ඉහත විස්තර කර ඇති තාප ගැටළු වේගවත් කරයි.
අවංක තක්සේරුව: සම්මත වීදුරු මත ප්රතිනිර්මාණය කරන ලද ස්ථාපනයන්හිදී පරාවර්තන ගැටළු සම්පූර්ණයෙන්ම ඉවත් කළ නොහැක. නව ඉදිකිරීම් ව්යාපෘති සඳහා සුදුසු වීදුරු නියම කළ හැක. Retrofit ව්යාපෘති සම්මුතිවාදී දිවා කාලයේ කාර්ය සාධනය හෝ වීදුරු ප්රතිස්ථාපනය සඳහා අයවැය පිළිගත යුතුය.
අන්තර්ගත උපාය මාර්ගය: ROI හි නිර්ණායකය
දෘඩාංග ව්යාපෘති ප්රාග්ධන පිරිවැයෙන් 60-70% නියෝජනය කරයි. ව්යාපෘති වටිනාකම බෙදා හැරීමෙන් 70-80% අන්තර්ගතය තීරණය කරයි. මෙම ප්රතිලෝමයෙන් පැහැදිලි කරන්නේ තාක්ෂණිකව සමාන ස්ථාපනයන් විවිධ වාණිජ ප්රතිඵල ඇති කරන්නේ මන්දැයි යන්නයි.
විනිවිදභාවය-දේශීය අන්තර්ගත සුසමාදර්ශය
පාරදෘශ්ය LED තිර මත සම්ප්රදායික වීඩියෝ අන්තර්ගතය අසාර්ථක වේ. අසාර්ථකත්වය පළමු මූලධර්මවලින් පුරෝකථනය කළ හැකි නමුත් නිරන්තරයෙන් නොසලකා හරිනු ලැබේ.
LED තිර පික්සල් අක්රිය කිරීමෙන් කළු පැහැයක් නිපදවයි. පාරාන්ධ තිරයක, ඕෆ් පික්සෙල් කළු පැහැයෙන් දිස්වන්නේ ඒවාට පිටුපසින් කිසිවක් නොපෙනෙන බැවිනි. විනිවිද පෙනෙන තිරයක් මත, ඕෆ් පික්සල මඟින් ගබඩා අභ්යන්තරය, වෙළඳ භාණ්ඩ, කාර්ය මණ්ඩල චලනය පිටුපස ඇති ඕනෑම දෙයක් හෙළි කරයි.

කළු පසුබිම් සමාන පාරදෘශ්යතාවයක්-කළු පසුබිම් වලින් නිර්මාණය කර ඇති අන්තර්ගතය-බලපෑම හරහා, ගබඩාව දෘශ්යමානව පවතින අතරතුර තිරය පාවෙන රූප සංදර්ශනය කිරීමත් සමඟින් බැලීම පවත්වාගෙන යයි. සම්පූර්ණ-රාමු දීප්තිමත් අන්තර්ගතය සම්පූර්ණ අරමුණ පරාජය කරයි. අඛණ්ඩ දීප්තිමත් පසුබිම් සහිත වීඩියෝවක් තිරය ක්රියාකාරීව පාරාන්ධ කරයි, සහ ප්රසම්පාදනයේදී ගෙවන ලද විනිවිදභාවයේ වාරිකය ශුන්ය අගයක් ලබා දෙයි. සෘණ අවකාශය ව්යුහාත්මක වේ. ඵලදායී විනිවිද පෙනෙන තිර අන්තර්ගතය 40-70% කලු/විනිවිද පෙනෙන ප්රදේශයක් භාවිතා කරයි.
ඇත්ත වශයෙන්ම ක්රියාත්මක වන අන්තර්ගතයට නිෂ්පාදන සිල්වට් සහ කළු පසුබිම් මත දළ සටහන්, ත්යාගශීලී පරතරයක් සහිත සජීවිකරණ මුද්රණ ශිල්පය සහ දර්ශනය අවහිර කිරීමට වඩා ගබඩාව තුළට රාමු කරන ග්රැෆික් මූලද්රව්ය ඇතුළත් වේ. හොඳම ස්ථාපනයන් තිරය පිටුපස වෙළඳ භාණ්ඩ ස්ථානගත කිරීම සමඟ චලන ග්රැෆික්ස් සම්බන්ධීකරණය කරයි.
අසාර්ථක වන්නේ කුමක්ද? සම්පූර්ණ-රාමු වීඩියෝ- සමඟ ප්රතිනිර්මාණය කරන ලද රූපවාහිනී වෙළඳ දැන්වීම් සන්නාමවල දැනටමත් මෙම අන්තර්ගතය ඇති බැවින් මෙය වඩාත් පොදු වැරැද්දයි. පාරාන්ධ සංදර්ශක සඳහා නිර්මාණය කර ඇති සම්මත ප්රවර්ධන රූප. අවම ඍණාත්මක ඉඩක් සහිත ඝන තොරතුරු පිරිසැලසුම්. විනිවිදභාවයකින් තොරව-දැනුවත් සංයුතියකින් තොරව අඛණ්ඩ වීඩියෝ ලූප.
දිවා ආලෝකය/රාත්රී අන්තර්ගත භේදය
තනි අන්තර්ගත පුස්තකාලයකට දිවා ආලෝකය සහ රාත්රී කාලය යන දෙකටම සේවය කළ නොහැක. පාරිසරික විචල්යයන් ඉතා නාටකාකාර ලෙස වෙනස් වේ.
දිවා කාලයේ දී, කාලගුණය සහ දිශානතිය අනුව 10,000-100,000 lux අතර සංසරණ ආලෝකය. වීදුරු පරාවර්තනය ක්රියාකාරී ගැටළුවකි. තිරයේ දීප්තිය නයිට් 3,500-5,500ක් කිරීමට අවශ්යයි. තවද පදිකයින්ගේ අවධානය අවම මට්ටමක පවතී - මිනිසුන් ගමනාගමනය කරයි, අරමුණින් ගමන් කරයි, බ්රවුස් නොකරයි. අන්තර්ගතයට උපරිම ප්රතිවිරෝධතා අනුපාත අවශ්ය වේ, විශාල මුද්රණ ශිල්පය (මීටර් 3 නැරඹීමේ දුර සඳහා අවම 150mm තොප්පිය උස, සහ තද දහවල් ආලෝකයේ දී පවා එය කුඩා යැයි හැඟේ), පැස්ටල් රහිත සංතෘප්ත ප්රාථමික වලට ඇලෙන සීමිත වර්ණ මාලාවක්, ඕනෑම තිර භ්රමණයකට සරල තනි සංකල්ප පණිවිඩ යැවීම, සහ චලනය වන විට ඉහළ සජීවිකරණ සංකීර්ණත්වය දෘෂ්යමාන වන බැවින් දෘශ්යමාන නොවන නිසා ඉහළ සජීවිකරණ සංකීර්ණතාවක් අවශ්ය වේ.
රාත්රී තත්වයන් සෑම දෙයක්ම පාහේ පෙරළේ. වීදි ආලෝකකරණයෙන් සංසරණ ආලෝකය 50{6}}500 lux දක්වා පහත වැටේ. අභ්යන්තරය දැන් බාහිරට වඩා දීප්තිමත් බැවින් වීදුරු පරාවර්තනය අඩු වේ. තිරයේ දීප්තියේ අවශ්යතාවය nits 800-1,500 දක්වා පහත වැටේ-ඉහළ ගොස් දිලිසෙන පැමිණිලි අනුගමනය කරයි. මිනිසුන් විවේක ප්රකාරයේ, සමාජීය වශයෙන් බ්රවුස් කරන නිසා පදිකයින්ගේ අවධානය විහිදේ. දැන් සියුම් අනුක්රමික ඇතුළුව පුළුල් කළ වර්ණ මාලාවක් ශක්ය වේ, කුඩා විස්තර මූලද්රව්ය දෘශ්යමාන හා ඵලදායි වේ, වඩාත් සංකීර්ණ සජීවිකරණ සහ වීඩියෝ අන්තර්ගතය ශක්ය වේ, කතන්දර කීමේ ආඛ්යාන හැකි වේ, සහ ආලෝක දූෂණය සහ අසල්වැසි පැමිණිලි වැළැක්වීම සඳහා දීප්තිය අඩු කිරීම තීරණාත්මක වේ. මෙය නීතිමය ගැටලුවක් බවට පත්විය හැකිය.
ඇත්ත වශයෙන්ම ක්රියාත්මක කිරීම අවශ්ය වන්නේ කුමක්ද? සංසරණ ආලෝක සංවේදක මත පදනම්ව ස්වයංක්රීය අන්තර්ගත මාරු කිරීම හෝ දිනක{0}}ප්රේරකවල නියමිත වේලාව. සම්පූර්ණ අන්තර්ගත පුස්තකාල දෙකක්. කොන්දේසි සහිත පසුධාවන රීතිවලට හැකියාව ඇති අන්තර්ගත කළමනාකරණ පද්ධතියකි. සහ ද්විත්ව අන්තර්ගත නිෂ්පාදනය සඳහා අයවැය.
සියලුම කොන්දේසි හරහා තනි අන්තර්ගත පුස්තකාල ධාවනය වන ස්ථාපන එක්කෝ අන්තර්ගතය ඉතා සියුම් බැවින් දිවා කාලයේදී සෝදා හරිනු ලැබේ, නැතහොත් අන්තර්ගතය ඉතා දීප්තිමත් බැවින් රාත්රියේදී දිලිසෙන පැමිණිලි ඇති කරයි. ප්රතිඵල දෙකම ROI වලට හානි කරයි.
ස්ථාපනයන් වැරදුන තැන
අසාර්ථක ව්යාපෘති අහඹු ලෙස අසාර්ථක නොවේ. බොහෝ විට සාධක කිහිපයක් එකවර දායක වුවද, මූල හේතුව ආරෝපණය කිරීම අපහසු වන පරිදි රටා හඳුනාගත හැකිය.
පිරිවිතර වැරදි සාමාන්යයෙන් වඩාත්ම මිල අධික වන්නේ කිසිවෙකු තිරය ක්රියාත්මක කිරීමට පෙර ඒවා පුළුස්සනු ලබන බැවිනි. දීප්තිය අඩු පිරිවිතර ලැයිස්තුවේ ඉහළින්ම සිටී-අයවැය තද වූ නිසා හෝ ගෘහස්ථ පිරිවිතර පත්රය ඒත්තු ගැන්වෙන නිසා, පසුව දහවල් සාප්පු සවාරි යාමේ උපරිම වේලාවන්හිදී තිරය නොපෙනෙන නිසා යමෙක් නයිට් 2,500 තිරයක් තෝරා ගනී. මෙහෙයුම් පැයවලින් 40% ක් සඳහා මුළු ආයෝජනය අපතේ ගියේය. විසඳුම: උපරිම හිරු එළිය තුළ සැබෑ ස්ථාපන ස්ථානයේ දී ලක්ස් මිනුම් ගන්න. ඇස්තමේන්තු නොවේ. දත්ත පත්රිකා නොවේ. අව්ව සහිත සවස් කාලයේ සැබෑ මිනුම්.
එවිට සැලකිය යුතු අපද්රව්ය නියෝජනය කරන ප්රතිවිරුද්ධ ගැටළුවක් ඇත. ව්යාපෘතිය මීටර් 8+ක නැරඹුම් දුරක් සඳහා P2.5 පික්සල් තණතීරුව නියම කරයි, විභේදනය සඳහා 60-100% වාරිකයක් ගෙවන අතර එය වචනාර්ථයෙන් කිසිදු මිනිස් ඇසකට එම දුරින් නොපෙනේ. මෙය සිදු වන්නේ ඉහළ සංඛ්යා ආරක්ෂිත, වැඩි වාරිකයක් දැනෙන බැවිනි. අධික පිරිවිතර අන්තර්ගතයට හෝ තාප කළමනාකරණයට අරමුදල් සැපයිය හැකි අයවැය නාස්ති කරයි.
විනිවිදභාවය උමතුව එහිම වර්ගයකි. යමෙක් 85%+ විනිවිදභාවයක් ඉල්ලා සිටින්නේ ඔවුන්ට "නොපෙනෙන තිරය" ආචරණය අවශ්ය නිසා වන අතර, ඔවුන් තිරයකින් අවසන් වන නිසා දිවා එළියේදී කියවිය හැකි කිසිවක් ප්රදර්ශනය කළ නොහැක. නොපෙනෙන තිරය අන්තර්ගතය ඇතුළුව-නොපෙනී යයි.

ස්ථාපන ගැටළු පසුව පෙන්නුම් කරන බැවින් ඒවා වඩාත් ද්රෝහී වේ. කලින් ආවරණය කරන ලද තාප බිඳවැටීම්-විදුරුවලට එරෙහිව ෆ්ලෂ් සවි කර ඇති තිර, වාතාශ්රය නොමැතිව මුද්රා තැබූ කුහර-ඒවා ප්රකාශ කිරීමට මාස 18-36ක් ගතවේ. ඒ වන විට ස්ථාපකය බොහෝ කාලයක් ගත වී ඇති අතර වගවීම තහවුරු කිරීම අපහසු වේ.
ව්යුහාත්මක ගැටළු බොහෝ ව්යාපෘති කළමනාකරුවන් පුදුමයට පත් කරයි. විනිවිද පෙනෙන LED තිර ප්රමිතීන්ට අනුව බර නැත, නමුත් එය නොසැලකිය යුතු නොවේ. තාප ප්රසාරණය නොසලකා හරින සවි කිරීම් පද්ධති, හෝ බාහිර තිරවල සුළං බර, හෝ පීඩනය යටතේ වීදුරු අපගමනය වීම-තිර එල්ලා වැටීම, සවි කිරීම් ස්ථාන ඉරිතලා, සමහර අවස්ථාවල සුළං කුණාටු වලදී පැනල් වෙන් වේ. වර්ග මීටර් 10 ට වැඩි ඕනෑම ස්ථාපනයකට ව්යුහාත්මක ඉංජිනේරු සමාලෝචනයක් අවශ්ය වේ.
විදුලිය අඩුවෙන් සැපයීම වැළැක්විය හැකි නමුත් පොදු වේ. යමෙක් උපරිමය වෙනුවට සාමාන්ය පරිභෝජනය මත පදනම්ව බලය ගණනය කරයි, නැතහොත් "උපරිම දීප්තිය" යන්නෙන් යමක් අදහස් කරන බව ඔවුන්ට අමතක වේ, එවිට උණුසුම් දිනවලදී සම්පූර්ණ-සුදු අන්තර්ගතය අතරතුර පරිපථ කඩනයන් වැටෙන්නට පටන් ගනී. සම්පූර්ණ සුදු තිරය, උපරිම දීප්තිය, උච්ච ගිම්හාන තත්වයන් සඳහා සෑම විටම ගණනය කරන්න, ඉන්පසු 25% එකතු කරන්න.
මෙහෙයුම් අසාර්ථකත්වය දෘඪාංගය හොඳින් පවතින නමුත් ආයෝජනය නොසලකා හැරීමෙන් දිරාපත් වන අවස්ථා නියෝජනය කරයි.
අන්තර්ගතය එකතැන පල්වීම වසංගතයකි. ස්ථාපනය සම්පූර්ණ අයවැය කෑවේ, අන්තර්ගතය පසු සිතුවිල්ලක් වූ අතර, දැන් එම තත්පර 30 ලූපයම මාස 14 ක් තිස්සේ ක්රියාත්මක වේ. සති දෙකෙන් පසු පදිකයින් එය දැකීම නැවැත්වීය. $120k තිර සහිත ප්රමුඛ වෙළඳසැල් වාරය අවසන් වී මාස කිහිපයකට පසු නිවාඩු ප්රවර්ධන පෙන්වමින් නිරීක්ෂණය කර ඇත. ඇතුලේ ඉන්න කවුරුත් දැක්කේවත් සැලකුවේවත් නැහැ.
එවිට නිරීක්ෂණයක් ඇත, නැතහොත් එය නොමැතිකම. ඇඟවීම් නැත, උපකරණ පුවරු නැත, නියමිත පරීක්ෂණ නොමැත. මිය ගිය පික්සෙල් එකතු වේ. මොඩියුලයක් අසමත් වේ. අන්තර්ගත ප්ලේයරය බිඳ වැටීම සහ තනි රාමුවක් මත ලූප් වේ. කාර්ය මණ්ඩලය නොදැනුවත්වම කැඩී බිඳී ගිය තිරය පසුකර යනවා. පික්සල වලින් 30% ක් මිය ගිය තිර "ක්රියාත්මක වෙමින්" දිගටම පවතින්නේ කාගේ කාර්යයද යන්න කිසිවෙකු විසින් තහවුරු කර නොමැති බැවිනි.
දීප්තියේ වැරදි කළමනාකරණය මෙහෙයුම් ව්යසනයන් වට කරයි. තිරය ඔරලෝසුව වටා ස්ථාවර දීප්තියකින් ධාවනය වේ. දිවා කාලයේදී හිරු එළිය සමඟ තරඟ කිරීමට නොහැකි තරම් අඳුරු වේ. රාත්රියේදී එය අසල්වැසි ව්යාපාරවලින් සහ සමහර විට නගරයෙන් පැමිණිලි අවුස්සන දීප්තිමත් කරදරයකි. සංසරණ ආලෝක සංවේදක කිසිවක් පාහේ වැය නොවේ. උපලේඛනගත දීප්තියේ පැතිකඩ කිසිවක් වැය නොවේ. එහෙත් මෙම පැහැදිලි විසඳුම් බොහෝ විට පළමු පැමිණිල්ල පැමිණෙන තෙක් ක්රියාත්මක නොවී පවතී.
සැපයුම්කරු ඇගයීම
ප්රකාශිත පිරිවිතර විශේෂාංග සංසන්දනය සක්රීය කරයි. ඔවුන් ස්ථාපනය කිරීමේ සාර්ථකත්වය පුරෝකථනය නොකරයි.

නිෂ්පාදන අනුකූලතාව
LED තිර තනි තනි මොඩියුල සිය ගණනකින් හෝ දහස් ගණනකින් එකලස් කර ඇත. දෘෂ්ය ඒකාකාරිත්වයට සියලුම මොඩියුල හරහා ස්ථීර LED binning-දීප්තිය සහ වර්ණ ලක්ෂණ අනුව LED වර්ග කිරීම{2}}අවශ්ය වේ.
මාස 6+ කින් නිෂ්පාදනය කරන ලද මොඩියුල ඉල්ලන්න, ඒවා යාබදව සවි කරන්න, සුදු සහ අළු පරීක්ෂණ රටා ධාවනය කරන්න. මොඩියුල අතර දෘශ්ය දීප්තිය හෝ වර්ණ විචලනය ප්රමාණවත් නොවන බන්ධන විනය පෙන්නුම් කරයි. මෙම පරීක්ෂණය වසර 2-3 කට පසුව ප්රතිස්ථාපන මොඩියුල අවශ්ය වන විට කුමක් සිදුවේද යන්න පුරෝකථනය කරයි. බද්ධ කිරීමේ අනුකූලතාව දුර්වල නම්, නව මොඩියුල වයස්ගත මොඩියුලවලට නොගැලපෙන දෘශ්ය පැච් සාදනු ඇත.
සැබෑ ස්ථාපන පදනම
යොමු සඳහා විශේෂිත ප්රශ්න: උද්ධෘත ස්ථාපන කාලරාමුවට සාපේක්ෂව සත්ය කුමක්ද? ස්ථාපනය කිරීමේදී ඇති වූ ගැටළු මොනවාද සහ සැපයුම්කරු ප්රතිචාර දැක්වූයේ කෙසේද? කාලයත් සමඟ කාර්ය සාධනය පිරිහීමක් සිදුවී තිබේද? වගකීම් හිමිකම් අත්දැකීම කෙබඳුද? අන්තර්ගත කළමනාකරණ පද්ධතිය කෙතරම් විශ්වාසදායකද? යමක් කැඩී ගිය විට, සේවාව කෙතරම් වේගයෙන් පෙන්වයිද?
සේවා යටිතල පහසුකම් යථාර්ථය
වගකීම් කොන්දේසි නීතිමය ලියකියවිලි වේ. සේවා හැකියාව යනු මෙහෙයුම් යථාර්ථයයි. මේවා බොහෝ විට සැලකිය යුතු ලෙස වෙනස් වේ.
ළඟම ගබඩා කර ඇති අමතර කොටස් තොගය කොහේද? සේවා ඇමතුම් සඳහා සහතික කළ ප්රතිචාර කාලය කුමක්ද? නිෂ්පාදක කාර්මිකයන් හෝ ගිවිසුම්ගත තෙවන පාර්ශ්වයන් විසින් සේවාව සිදු කරන්නේද? වගකීම් කාලය අවසන් වීමෙන් පසු මොඩියුල ප්රතිස්ථාපන වියදම් මොනවාද? දුරස්ථ රෝග විනිශ්චය කිරීමේ හැකියාව ඇතුළත්ද?
දේශීය සේවයක් නොමැති සැපයුම්කරුවෙකුගෙන් වසර 5ක වගකීමක් සහ සති 6ක කොටස් ඉදිරි කාලය සීමිත ප්රායෝගික ආරක්ෂාවක් සපයයි.

අන්තර්ගත කළමනාකරණ පද්ධති ඇගයීම
CMS දෛනික මෙහෙයුම් අත්දැකීම තීරණය කරයි. එය ඇගයීමට අත්යවශ්ය වන්නේ අත්-පරීක්ෂා කිරීම මිස අත් පත්රිකා සමාලෝචනය නොවේ.
විශේෂිත කේතීකරණයකින් තොරව සම්මත ආකෘතිවලින් අන්තර්ගතය උඩුගත කළ හැකි බව තහවුරු කරන්න, සතියේ දින සහ දින සහ දින දර්ශන දිනය අනුව අන්තර්ගතය උපලේඛනගත කළ හැකිය, සංසරණ ආලෝක ප්රේරක සහ කාලගුණ ඒකාබද්ධ කිරීම ඇතුළුව කොන්දේසි සහිත පසුධාවන රීති නිර්වචනය කළ හැකිය, පසුධාවන තත්ත්වය දුරස්ථව නිරීක්ෂණය කළ හැකිය, නැවත ධාවනය අසාර්ථක වීම සඳහා ස්වයංක්රීය ඇඟවීම් තිබේ, සහ බහු තිර කලාප කළමනාකරණය කළ හැකිය.
සැබෑ CMS වෙත පැය 48ක අත්හදා බැලීමේ ප්රවේශය ඉල්ලා යථාර්ථවාදී මෙහෙයුම් කාර්යයන් සම්පූර්ණ කිරීමට උත්සාහ කරන්න. අත්හදා බැලීමේදී ඇති වන දුෂ්කරතාවය අඛණ්ඩ මෙහෙයුම් ඝර්ෂණය පුරෝකථනය කරයි.
පිළිගැනීමේ පරීක්ෂණය
අවසාන ගෙවීමට පෙර විධිමත් පිළිගැනීමේ පරීක්ෂණය වගවීම ඇති කරයි.
දෘෂ්ය ඒකාකාර පරීක්ෂාව
ඝන සුදු පැහැය 100% දීප්තියෙන් සංදර්ශන කරන්න සහ තිරය-උණුසුම් ස්ථාන, අඳුරු කොන, දෘශ්ය මොඩියුල මායිම් හරහා දීප්තියේ විචලනය සඳහා පරීක්ෂා කරන්න. පිළිගත හැකි විචලනය 10% දීප්තියේ අවකලනයට අඩුය.
ඝන වර්ණ අනුක්රමිකව සංදර්ශනය කරන්න-රතු, ඉන්පසු කොළ, පසුව නිල්{1}}සහ වර්ණ අනුකූලතාව පරීක්ෂා කරන්න. ටින්ට් විචලනය කාලයත් සමඟ නරක අතට හැරෙන LED binning ගැටළු පෙන්නුම් කරයි.
50% අළු පෙන්වන්න. අළු ඒකාකාරිත්වය සුදු ඒකාකාරීත්වයට වඩා සාක්ෂාත් කර ගැනීම දුෂ්කර වන අතර දිගු-දිගු කාලීන දෘශ්ය ගුණාත්මක භාවය පිළිබඳ පුරෝකථනය කරයි. එය සම්පූර්ණ සුදු සඟවන ගැටළු හෙළි කරයි.
Dead Pixel සත්යාපනය

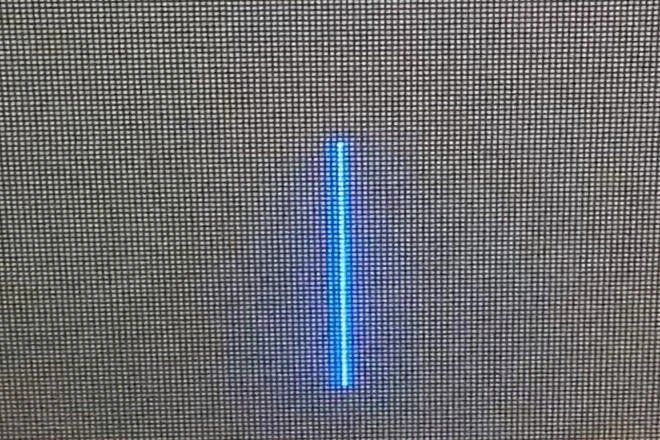

ඝන කළු ප්රදර්ශනය කර ආලෝකයේ තිත් ලෙස පෙනෙන පික්සලවල-ඇලුණු{1}}සම්පූර්ණයෙන්ම අක්රිය කිරීමට අපොහොසත් වන පික්සල සඳහා පරීක්ෂා කරන්න. ඉන්පසු ඝන සුදු පැහැය සංදර්ශන කර කළු තිත් ලෙස පෙනෙන මැරුණු පික්සල-ආලෝකනය කිරීමට අපොහොසත් වන පික්සල සඳහා පරීක්ෂා කරන්න.
කර්මාන්තයේ-පිළිගත හැකි මළ පික්සල් අනුපාතය ඩිජිටල් සංඥා සම්මේලනයේ තත්ත්ව මාර්ගෝපදේශවලට අනුව නව ස්ථාපනයන් සඳහා පික්සල 10,000කට 3කට අඩුය. ඉහළ මිල ගණන් පෙන්නුම් කරන්නේ නිෂ්පාදන තත්ත්ව ගැටලු වඩාත් නරක අතට හැරෙන බවයි.
තාප මූලික ලේඛනගත කිරීම
අපේක්ෂිත දීප්තියෙන් පැය 4 ක අඛණ්ඩ ක්රියාකාරිත්වයකින් පසු, අධෝරක්ත උෂ්ණත්වමානය සහ ලේඛන කියවීම් භාවිතයෙන් බහු ලක්ෂ්යවල මතුපිට උෂ්ණත්වය මැනීම.
මෙම මූලික මිනුම් අනාගත දෝශ නිරාකරණය සක්රීය කරයි. සාමාන්ය ක්රියාකාරිත්වයේ දී මූලික මට්ටමේ සිට අංශක 15 + උෂ්ණත්වය ඉහළ යාම තාප ගැටළු වර්ධනය වන බව පෙන්නුම් කරයි.
අන්තර්ගත පසුධාවන සත්යාපනය
සත්ය නිෂ්පාදන අන්තර්ගතය පූරණය කර නිවැරදි දර්ශන අනුපාතය, වර්ණ නිරවද්යතාවය සහ පසුධාවන සුමට බව සත්යාපනය කරන්න. උපලේඛනගත අන්තර්ගත මාරු කිරීම පරීක්ෂා කිරීම සහ ක්රමලේඛනගත වේලාවන්හිදී සංක්රාන්ති සත්යාපනය කිරීම සිදුවේ. දීප්තිය ගැලපීම පරීක්ෂා කරන්න-අතින් සහ ස්වයංක්රීය-සහ සම්පූර්ණ පරාසයක ක්රියාකාරිත්වය සත්යාපනය කරන්න. ජාල විසන්ධි කිරීම අනුකරණය කිරීම සහ දේශීය අන්තර්ගත හැඹිලි බලපත්ර අඛණ්ඩව ක්රියාත්මක කිරීම තහවුරු කිරීම.
ලේඛන අවශ්යතා
බල පරිභෝජන මිනුම්, තාප මිනුම්, ක්රමාංකන සැකසුම්, ජාල වින්යාසය, CMS ප්රවේශ අක්තපත්ර සහ වගකීම් සක්රීය කිරීම තහවුරු කිරීමේ ලිඛිත ලියකියවිලි ඉල්ලන්න. අවසාන ගෙවීම් නිකුත් කිරීමට පෙර මෙම ලේඛන පැකේජය සම්පූර්ණ විය යුතුය.
ROI ආකෘතිය
විනිවිද පෙනෙන LED වෙළඳසැල් ඉදිරිපස බහු යාන්ත්රණ හරහා ප්රතිලාභ ජනනය කරයි. මෙම ප්රතිලාභ ප්රමාණ කිරීම සඳහා මැනීමේ සීමාවන් පිළිබඳ අවංක තක්සේරුවක් අවශ්ය වේ.
සෘජුවම මැනිය හැකි ප්රතිඵල
අඩි ගමනාගමනය වෙනස් කිරීම සඳහා පදිකයින් ගණන් කිරීමට පෙර/පසු ප්රමාණවත් මූලික කාලසීමාවක් සහිත-අවම සති 4ක පෙර{2}}ස්ථාපනය අවශ්ය වේ. සෘතුමය ගැලපීම අවශ්ය වන අතර කාලගුණය, ප්රවර්ධන සහ තරඟකාරී ක්රියාකාරකම් වැනි වෙනත් විචල්යයන් ගමනාගමනයට බලපාන බැවින් ආරෝපණය අසම්පූර්ණව පවතී.
ප්රබල අන්තර්ගතයක් සහිත හොඳින්-ක්රියාත්මක කරන ලද ස්ථාපනයන් සඳහා යථාර්ථවාදී බලපෑම් පරාසය අඩි 15-40%ක තදබදය වැඩිවීමකි. දුර්වල ලෙස ක්රියාත්මක කරන ලද ස්ථාපනයන් මැනිය හැකි වෙනසක් නොපෙන්වයි.
රැඳී සිටින කාලය වීඩියෝ විශ්ලේෂණ හරහා මැනිය හැකිය-පදිකයින් තිරය නැරඹීමට නැවතී සිටින අවධානය යොමු කරයි. සාමාන්ය පරාසය පසුකර යන පදිකයින්ගෙන් 3-8% තත්පර 3+කට නතර වේ. ඉහළ වාසස්ථාන අනුපාත අන්තර්ගත සඵලතාවය පෙන්නුම් කරයි.
තෙවන-පාර්ශ්වික වෙළඳ ප්රචාරණ ආදායම, තිර කාලය බාහිර වෙළඳ දැන්වීම්කරුවන්ට විකුණනු ලැබුවහොත්, සෘජුවම මැනිය හැකි නමුත් වෙළඳ ප්රචාරණ විකුණුම් හැකියාව සහ අනුපාත කාඩ්පත් සංවර්ධනය අවශ්ය වේ. සාමාන්ය ගාස්තු ස්ථාන ගමනාගමන තත්ත්වය මත පදනම්ව හැඟීම් දහසකට ඩොලර් 15-60 ක් ධාවනය වේ.
වක්රව ආරෝපණය කළ හැකි ප්රතිඵල
පරිවර්තන අනුපාත වෙනස් වීම-වෙළඳසැලට ඇතුළු වන ගමනාගමනයේ ප්රතිශතය- දොර ගණන් කිරීම සමඟ මැනිය හැකි නමුත් වෙනත් සාධකවලට සාපේක්ෂව තිරයට ආරෝපණය කිරීම ගැටළු සහගතය.
සාමාන්ය කූඩ ප්රමාණය හෝ ගනුදෙනු ප්රමාණය යන අර්ථය ඇති ගනුදෙනු අගය වෙනස් වීම, එම ගැටලුවෙන් පීඩා විඳිති. තිර ස්ථාපනය සමඟ සහසම්බන්ධය හේතුව තහවුරු නොකරයි.
සන්නාම සංජානනය තක්සේරු කිරීමට සමීක්ෂණ ක්රමවේදය අවශ්ය වේ. බොහෝ සිල්ලර ක්රියාකරුවන්ට දැඩි මිනුම් සඳහා සම්පත් නොමැත.
අවංක ගණනය කිරීම
යථාර්ථවාදී උදාහරණයක්: $80,000 ක ස්ථාපනයක් ($3,500/m² ට සම්පූර්ණයෙන් ස්ථාපනය කර ඇති 15m² සහ අන්තර්ගතය) දෛනික ගමන් කරන්නන් 1,000 ක මූලික පදනමක් මත 25% අඩි තදබදයක් උත්පාදනය කරයි{8}}අතිරේක දෛනික නිරාවරණ 250 ක් ලබා දෙයි. අමතර නිරාවරණවලින් 5%ක් ගබඩා ප්රවේශය බවට පරිවර්තනය වන්නේ නම්, එය වර්ධක දෛනික ගබඩා පැමිණීම් 12.5කට සමාන වේ.
සාමාන්ය ගණුදෙණු වටිනාකම $50 නම් සහ ඇතුල්වීමේ සිට මිලදී ගැනීම දක්වා පරිවර්තන අනුපාතය 30% නම්, සෑම වර්ධක සංචාරයක්ම අපේක්ෂිත ආදායමෙන් $15 උත්පාදනය කරයි. දෛනික පැමිණීම් 12.5 $15 කින් දින 365 කින් ගුණ කරන්න සහ ප්රතිඵලය $68,437 වාර්ෂික වර්ධක ආදායමයි.
40% දළ ආන්තිකයකදී, වර්ධක දායකත්වය වාර්ෂිකව ඩොලර් 27,375 ට සමාන වේ. $80,000 ආයෝජනය මත සරල ආපසු ගෙවීම වසර 2.9 කි.
මෙම ගණනය කිරීමෙහි බහු උපකල්පන අඩංගු වන අතර, ඒ සෑම එකක්ම අවිනිශ්චිතතාවයන් දරයි. 15% සිට 40% දක්වා විවිධ අඩි ගමනාගමනය වැඩිවීම ආපසු ගෙවීමේ කාලය වසර 4.8 සිට අවුරුදු 1.8 දක්වා වෙනස් වේ. ආකෘතිය ප්රයෝජනවත් වන්නේ චින්තනය ව්යුහගත කිරීමට මිස නිවැරදි අනාවැකි ජනනය කිරීමට නොවේ.
ව්යාපෘතියක් ඇත්තටම දිග හැරෙන ආකාරය
සති ගණන් සහ සන්ධිස්ථාන සලකුණු සහිත නීට් හය{0}}අදියර කාලරේඛා යෝජනා වල පවතී. සැබෑ ව්යාපෘති වඩාත් සංකීර්ණත්වයකින් දිග හැරේ.
ක්රියාවලිය ආරම්භ වන්නේ අඩවි තක්සේරු-ආලෝක මිනුම්, වීදුරු පරීක්ෂාව, ව්යුහාත්මක ඇගයීම, විදුලි ධාරිතාව පරීක්ෂා කිරීමෙනි. සෑම කෙනෙකුම ලබා ගත හැකි නම් සහ සහයෝගයෙන් කටයුතු කරන්නේ නම් මෙය සති දෙකක් හෝ තුනක් ගත වේ, ගොඩනැගිලි කළමනාකරු ප්රතිචාර දැක්වීමට ප්රමාද නම් හෝ විදුලි පැනල ලේඛන අස්ථානගත වී තිබේ නම් වැඩි කාලයක් ගත වේ. ව්යාපෘති සති හයක් හෝ ඊට වැඩි කාලයක් ඇනහිට ඇත්තේ බිත්තියේ අන්තර්ගතය විවෘත කිරීමෙන් තොරව තහවුරු කළ නොහැකි නිසා සහ ඉඩම් හිමියන් පරීක්ෂා කිරීම අනුමත නොකරන බැවිනි.

කාල නියමයන් යෝජනා කරනවාට වඩා අඩවි තක්සේරුව සමඟ පිරිවිතර සංවර්ධනය අතිච්ඡාදනය වේ. පික්සල් තණතීරු තීරණ ආරම්භ වන්නේ ලක්ස් මිනුම් තවමත් ගනිමින් සිටින අතරතුරය. ව්යුහාත්මක ඉංජිනේරුවන් සවිකිරීමේ සංකල්පය ගැන සැලකිලිමත් වන විට තාප කළමනාකරණ ප්රවේශයන් නැවත සලකා බලයි. සති දෙක තුනක් යනු නිල ඇස්තමේන්තුවයි, නමුත් තීරණ නව තොරතුරු මතුපිටක් ලෙස නැවත සලකා බලයි.
සැපයුම්කරු තෝරා ගැනීම යනු කාලසීමාවන් බොහෝ විට දිගු වේ. RFQ ක්රියාවලිය සති තුනක් හෝ හතරක් ගත වේ. නමුත් පසුව ඇමතුම් ලබා නොදෙන යොමු කිරීම් මත රැඳී සිටීමේ ප්රමාදයන් සිදු වේ. නැතහොත් මධ්ය-ඇගයුමෙන් හෙළි වන්නේ එක් සැපයුම්කරුවෙකුගේ CMS සම්මත යැයි උපකල්පනය කරන ලද විශේෂාංගයකට සහය නොදක්වන බවයි. නැතහොත් පළමු වටය මිල අධික වූ නිසා ප්රසම්පාදනයට අමතර මිල ගණන් තුනක් අවශ්ය වේ. හදිසි යැයි කියනු ලබන ව්යාපෘති සඳහා මෙම අදියර සති දහයක් දක්වා දිගු විය හැක.
තීරණාත්මක සමාන්තර ධාවන පථයක්: අන්තර්ගත සංවර්ධනය ආරම්භ විය යුත්තේ රළු තිර මානයන් ස්ථාපිත වූ මොහොතේ සිට මිස දෘඩාංග පැමිණි විට නොවේ. විනිවිදභාවයෙන් යුත් ස්වදේශීය සැලසුමක් සහිත නිසි දිවා ආලෝකය සහ රාත්රී පුස්තකාල තැනීමේදී අන්තර්ගතය සති හතරක් හෝ අටක් ගත වේ. දෘඪාංග සවි කරන තෙක් අන්තර්ගත නිෂ්පාදනය ආරම්භ නොවූ නිසා ස්ථාපනය කිරීමෙන් පසු මාස දෙකක්-අඳුරු තිර අලංකාර වූ ව්යාපෘති වලින් වැළැක්විය හැකි අසාර්ථකත්වයන් නියෝජනය වේ. කාලරාමුව අන්තර්ගතය පසුකාලීන අදියරක් ලෙස පෙන්වූ අතර, එබැවින් තාක්ෂණික වශයෙන් සියලු දෙනා සැලැස්ම අනුගමනය කළහ. සැලැස්ම දෝෂ සහිත විය.
ස්ථාපනයම සාමාන්යයෙන් සංකීර්ණත්වය මත පදනම්ව-සති එක සිට තුන දක්වා වඩාත්ම පුරෝකථනය කළ හැකි කොටස වේ. ව්යුහාත්මක සූදානම, විදුලි වැඩ, තිරය සවි කිරීම, ක්රියාත්මක කිරීම. එය පැහැදිලි යැපීම් සහිත භෞතික කාර්යයකි. ගැටළු ඇති වේ, නමුත් ඒවා ස්පර්ශ කළ හැකි විසඳුම් සමඟ ස්පර්ශ කළ හැකි ගැටළු වේ.
පිළිගැනීමේ පරීක්ෂණය සහ භාරදීම සතියක් ගත විය යුතුය. පන්ච් ලිස්ට් අයිතම මතුපිටින්, ලියකියවිලි අසම්පූර්ණ නිසා, හෝ CMS පුහුණුව මගින් කිසිවකු කලින් අල්ලා නොගත් වින්යාස ගැටලු හෙළි කරන නිසා බොහෝ විට දෙකක් ගත වේ. ලේඛන පැකේජය සම්පූර්ණ වන තුරු අවසන් ගෙවීම නිදහස් නොකළ යුතුය. අවසාන චෙක්පත නිෂ්කාශනය වූ මොහොතේම උත්තෝලකය අතුරුදහන් වේ.
සම්පූර්ණ ක්රියාවලිය, අවසන් කිරීමට පටන් ගෙන, සරල ව්යාපෘතියක් සඳහා සති දොළහක් සිට දහසය දක්වා කාලයක් අවශ්ය වේ. වෙබ් අඩවිය, ඉඩම් හිමියා, සැපයුම්කරු හෝ අභ්යන්තර අනුමත දාමය සමඟ සංකූලතා තිබේ නම් විස්සක් හෝ වැඩි ගණනක්. වේගවත් බෙදාහැරීමේ පොරොන්දු සාමාන්යයෙන් -කැපීම හෝ යථාර්ථවාදී නොවන අපේක්ෂාවන් දක්වයි.
